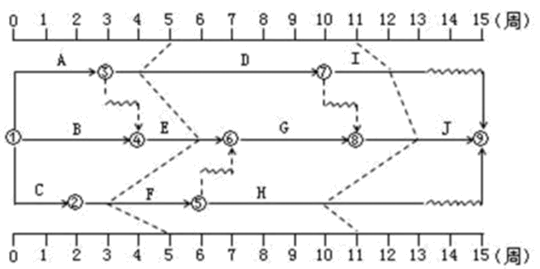

某工程双代号时标网络计划执行到第5周和第11周时,检查其实际进度如下图前锋线所示

资格题库2022-08-02  21

问题 某工程双代号时标网络计划执行到第5周和第11周时,检查其实际进度如下图前锋线所示,由图可以得出的正确结论有(  )。A.第5周检查时,工作D拖后1周,不影响总工期 B.第5周检查时,工作E提前1周,影响总工期 C.第5周检查时,工作F拖后2周,不影响总工期 D.第11周检查时,工作J提前2周,影响总工期 E.第11周检查时,工作H拖后1周,不影响总工期

选项 A.第5周检查时,工作D拖后1周,不影响总工期
B.第5周检查时,工作E提前1周,影响总工期
C.第5周检查时,工作F拖后2周,不影响总工期
D.第11周检查时,工作J提前2周,影响总工期
E.第11周检查时,工作H拖后1周,不影响总工期

答案 ABDE

解析 知识点:前锋线检查法。关键线路是B、E、G、J。选项C,第5周检查时,工作F拖后2周,工作F总时差为1,拖后总工期1周。
