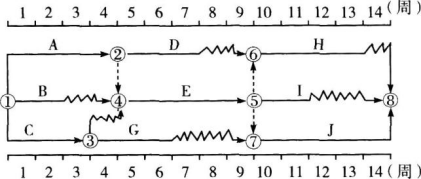

问题 下图为某工程的双代号时标网络计划,则工作G的总时差为(  )周。A.2B.3C.4D.5

选项 A.2
B.3
C.4
D.5

答案 B

解析 总时差=min{本工作的紧后工作的总时差+本工作与其紧后工作之间的时间间隔}。即工作G的总时差TFc=min{TF1+LAGG,J}=0+3=3(周)。
