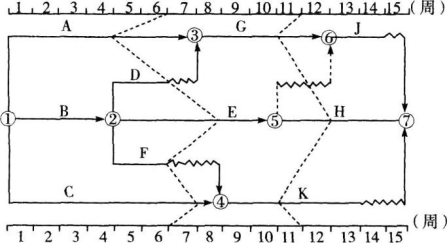

某建设工程双代号时标网络计划图如下图所示,在第6周末和第11周末对工程进度进行了检查并绘制了前锋线,则根据图中可以得到( )
A.第6周末时,工作A拖后4周B.第6周末时,工作F拖后1周C.第6周末时,工作E超前2周D.第11周末时,工作K拖后1周,但不会影响总工期E.第11周末时,若各项工作按计划进行时,可缩短总工期
选项
A.第6周末时,工作A拖后4周
B.第6周末时,工作F拖后1周
C.第6周末时,工作E超前2周
D.第11周末时,工作K拖后1周,但不会影响总工期
E.第11周末时,若各项工作按计划进行时,可缩短总工期
答案
CD
解析
根据题干可以确定关键线路为B→E→H。第6周末时,工作A拖后2周,工作E超前2周,工作F正常,工作C超前1周;第11周末时,工作G拖后1周,工作H超前2周,工作K拖后1周。工作K总时差为2周,因此不会影响总工期;虽然工作H为关键工作且提前完成进度,但由于工作G拖后1周,且只有1周的总时差,在后续工作正常进行的情况下也只能保证不影响总工期,不会使工期缩短。
转载请注明原文地址:https://tihaiku.com/jzgc/2719698.html
本试题收录于:
目标控制水利工程题库监理工程师分类
目标控制水利工程
监理工程师
相关试题推荐
简述工程伦理制度化的四个必要性
简述工程伦理的三个特征
国际工程承包采用工程总承包,据了解该项目政局不稳定,自然灾害严重,外汇汇率变动大
FIDIC合同基于以((咨询))为核心的管理模式A.项目经理 B.工程师
价值工程的核心()。A.收集情报 B.功能整理 C.功能定义 D.功能分
工程质量保证保险的被保险人是()。A.施工单位 B.建设单位 C.设计单位
工程总承包合同价款宜采用()A.固定单价 B.变动单价 C.固定总价 D
工程质量保证保险与建筑安装工程一切险的区别?
建筑工程一切险的责任范围包括什么?
与建筑工程一切险相比,安装工程一切险的特点?
随机试题
Bothsocialfactorsandthedevelopmentof【L31】________havebeenimpo
PassageThree[br]Whatdoes"If"inthelastsentenceofPara.5referto?Theb
Throughoutevolution,humanshavebeenactive.Ourancestorschasedpreyas
跨度大于()的预应力简支梁,应按图纸或监理工程师指示设置反拱。A.10m
下列各句中,语义明确、没有歧义的一句是: A.批评和自我批评是改正错误、提高思
1:50000地形图境界调绘包括()A:国界调绘B:省界调绘C:县界调绘D
各种运输方式内外部的各个方面的构成和联系,就是( )。 A.运输系统
教育法规中确立的有关教育管理体制、办学体制、教育基本制度和原则等,必须符合()
期货公司可以为其股东、实际控制人或者其他关联人提供融资。( )
药品批发企业甲从具有第二类精神药品经营资格的定点药品批发企业乙(首营企业)首次购
最新回复
(
0
)
