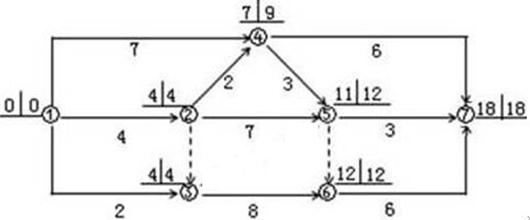

某工程双代号网络计划中各个节点的最早时间和最迟时间如下图所示,图中表明( )。
某工程双代号网络计划中各个节点的最早时间和最迟时间如下图所示,图中表明( )。
题库
2022-08-02
62
问题
某工程双代号网络计划中各个节点的最早时间和最迟时间如下图所示,图中表明( )。
A.工作1—3为关键工作 B.工作2—4的总时差为2 C.工作2—5的总时差为1 D.工作3—6为关键工作 E.工作5—7的自由时差为4
选项
A.工作1—3为关键工作
B.工作2—4的总时差为2
C.工作2—5的总时差为1
D.工作3—6为关键工作
E.工作5—7的自由时差为4
答案
CDE
解析
本题考查的是关键路线法(CPM)。选项A错误,工作1-3为非关键工作;选项B错误,工作2-4的总时差=9-4-2=3。
转载请注明原文地址:https://tihaiku.com/jzgc/2719158.html
本试题收录于:
目标控制水利工程题库监理工程师分类
目标控制水利工程
监理工程师
相关试题推荐
凡是要承包政府公共工程的承包商,都需获得经政府认可的企业资质。私人投资是否选用有
以下属于工程监理企业资质的是()。A.综合资质 B.专业资质
以下哪项不是工程监理企业资质()。A.综合资质 B.专业资质
高新工业区在区内投资新建2栋标准厂房和1栋综合办公楼。新建工程由工业设计院有限公
高新工业区在区内投资新建2栋标准厂房和1栋综合办公楼。新建工程由工业设计院有限公
高新工业区在区内投资新建2栋标准厂房和1栋综合办公楼。新建工程由工业设计院有限公
施工总承包企业可以对其所承接的施工总承包工程内各专业工程()。A.全部自行施工
工程监理活动中形成的建立文件在监理工程师签字同意前,要求()。A.该监理文件设计
关于工程勘察企业综合资质的说法,正确的是()。A.工程勘察企业综合资质设
下列工程建设有关参与方中,不属于建筑市场交易主体的是()。A.发包工程的政
随机试题
Alltheroomsonthesecondfloorhavenicely______carpets,whichareincludedi
[originaltext]Therearebetween3,000and6,000publiclanguagesinthewo
Asforthejobsthatpaywell,itiswellknownthatcollege-educatedworker
2013年7月1日,甲事业单位以银行存款购入5年期国债200000元,年利率为5
下列关于企业集团财务公司同业负债业务的内容,说法错误的是()。A.同业负债业务
标志着第三世界国家作为独立的政治力量登上国家舞台的事件是()。A.亚非独立国家的
单位工程施工质量验收合格的条件是()。A.所含检验批质量抽样检验合格且
A公司为迎接双12采购了一批存货,确认入账金额为500万元,应付账款500万元(
水冲法沉桩一般是边冲水边打桩,当沉桩至最后()m时停止冲水,用锤击至规定标高A.
胎盘未娩出前阴道出血,以下哪项处理错误A.由于膀胱过度膨胀所引起的胎盘滞留,应先
最新回复
(
0
)
