某金山至银山高速公路全长98.99Km (K0-000~K98+990),建设单

练习题库2022-08-02  34

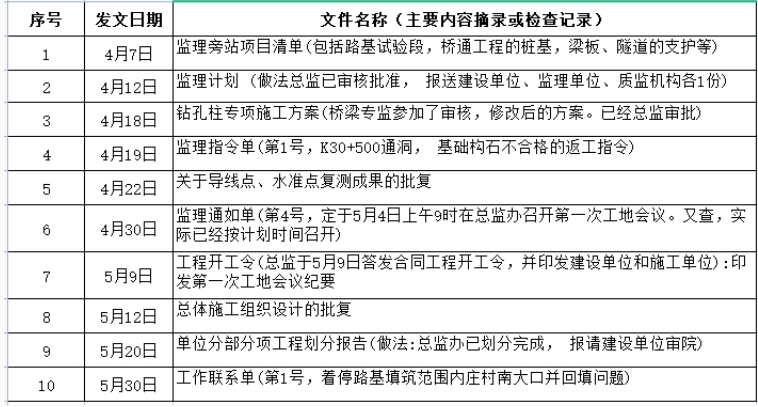

问题 某金山至银山高速公路全长98.99Km (K0-000~K98+990),建设单位设置了三个监理合同段进行招标。(招标文件)规定监理服务工作的施工准备期1个月,施工期36个月,缺陷责任期24个月,第一总监办负责的路段起止桩号为K0+000 -K35+071,经过开标、评标后确定东方监理公司中标第一总监办,并于2021年3月27日签订了监理合同并进场。6月10日,该监理公司组织由总工程师、综合部副部长,监控部部长等组成的检查组到总监办进行了现场检查和指导、督促。事件1: 检查组查阅了该总监办印发的全部文件,对有关文件按照发文时间进行了摘要式的记录,如下表所示。事件2: 检查组查阅了监理月报,第1期监理月报(即4月份)已经于5月3日报送建设单位, 其中监理月报记录截至4月25日,路基清表完成22.6万㎡,涵洞工程开工6座,依据28d强度对桥梁工程的桩基混凝土配合比进行批复,本月完成钻孔灌注桩基9根等内容。事件3:在检查反馈会议上,监控部部长要求总监办进一步识别和细化旁站,监理总工程师指出总监办进场两个来月来做了很多监理工作,但是从印发的有关文件、监理月报来看,监理工作有所滞后,亦有违反监理程序之处,说明总监办的组织、监理工作应进一步加强。并要求总监提高履职能力,监理人员认真学习《公路工程施工监理规范》,切实规范监理工作行为;同时,就创建品质工程、平安工地建设提出了要求。1.针对事件1,回答以下问题:(1)指出表中属于第一次工地会议召开之前可以完成的监理工作事项(只写其序号即可)。(2)指出表中序号2,9项所指监理工作的做法是否正确?如有错误,给出正确的做法。2.针对表中涉及的工程开工令、监理通知单、监理指令单和工作联系单等。有关监理工作用表,指出属于《公路工程施工监理规范》(JTG G10-2016)明确给出的表式。3.根据事件2和事件3,回答以下问题:(1)监理月报应编写那些内容?(2)监理工作滞后和违反监理程序之处?并给出理由。4.根据《平安工地建设管理办法》,平安工地建设管理包括那些主要内容?监理合同段考核评价的主体是什么?

选项

答案

解析 1.(1)
第一次工地会议的召开应具备以下条件:⑤监理单位的监理机构、施工单位的项目现场管理机构已经建立;②监理计划已经建设单位审批,施工组织设计已经总监审批;③工程划分已经监理机构审核和报送建设单位、质量安全监督机构;④包括工地试验室在内的驻地建设已经完成并经验收核准;⑤设计交底、工程交桩已经完成;⑥原始基准点已经复测、平行复测,原始地面线高程测量已经完成并经监理抽测;⑦包括土石方工程量复核在内的工程量清单复核工作己经完成;⑧开工预付款支付证书已经总监签署并报建设单位核支等。
因此,表中2,3,5,8,9应在第一次工地会议前完成。
(2)第2项错误,监理计划应由总监主持编制,经监理单位审核后报建设单位批准。当工程监 理实施情况发生重大变化时,监理计划应及时修订。
第9项错误,应该是总监办应审核施工单位提交的单位、分部、分项工程划分,并报建设单位。
2.《公路工程施工监理规范》 (JTG G 10-2016) 的附录给出了三部分表式,共7 个附表。其中,附录A 给出了旁站监理项目表,附录B 给出了监理记录表,附录C 给出了分项工程(中间)交工证书表,附录D 给出了监理指令单。
3.(1)监理月报应编写那些内容?
①当月工程实施情况;
②当月监理工作情况;
③当月工程质量、安全、环保、费用、进度和合同事项管理等监理情况统计;
④发现施工存在的主要问题及处理情况;
⑤下月监理工作重点。
(2)表中2,3,5,8,9应在第一次工地会议前完成,在开工之前要完成,因此是存在滞后的。
表中的监理程序应该做一定的调整,5,8,9→2→6→7→1→4,10
4.平安工地建设管理主要包括工程开工前的安全生产条件审核,施工前的安全生产条件核查,施工过程中的平安工地建设、考核评价等。
建设单位是施工、监理合同段平安工地建设考核评价的主体。
此解析是否帮到你了看懂没看
转载请注明原文地址:https://tihaiku.com/jzgc/2718784.html

最新回复(0)
