某施工单位与建设单位按《公路工程标准施工招标文件》(2009年版)签订了施工承包

免费题库2022-08-02  70

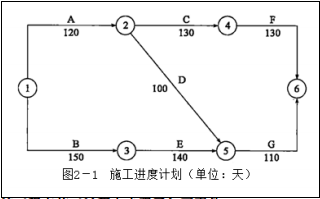

问题 某施工单位与建设单位按《公路工程标准施工招标文件》(2009年版)签订了施工承包合同,合同工期400天,合同总价5000万元。施工前监理工程师已批准了施工单位提交的施工进度计划,其中的网络计划图如图2-1所示。该工程在施工过程中出现了如下事件:事件1:施工期间因下小雨,为保证路基施工质量,总监理工程师下达暂停施工指令,导致工作A持续时间延长10天,费用损失6万元。事件2:桥梁基坑开挖时因边坡支撑失稳坍塌,造成工作B持续时间延长15天,费用损失8万元。事件3:因不可抗力而引起施工单位的供电设施发生火灾,使工作C持续时间延长10天,费用损失10万元。事件4:因建设单位提出了工程变更,导致工作E持续时间延长30天,费用损失20万元。<1>.按照图2-1所示的施工进度图,确定该工程的关键线路和计划工期,并说明按此计划该工程是否能按合同要求的工期完工。<2>.对于施工过程中发生的事件,施工单位是否可以获得工期和费用补偿?分别说明理由。<3>.上述事件中施工单位可以获得的工期补偿是多少天?说明理由。

选项

答案

解析 <1>.按照图2-1所示的施工进度图,确定该工程的关键线路和计划工期,并说明按此计划该工程是否能按合同要求的工期完工。
正确答案:该工程网络计划图中的关键线路是①→③→⑤→⑥;
计划工期为400天,按此计划该工程可以按合同工期要求完工。
<2>.对于施工过程中发生的事件,施工单位是否可以获得工期和费用补偿?分别说明理由。
正确答案:事件1:施工单位不能获得工期和费用补偿。因为天下小雨是施工单位能预见的,属于施工单位应承担的风险责任。
事件2:施工单位不能获得工期和费用补偿。因为基坑边坡支撑失稳坍塌,属于施工单位施工方案有误,应由施工单位承担该风险责任。
事件3:不能获得工期补偿。虽然建设单位应承担不可抗力的工期风险,但工作C延误的时间没有超过总时差,对工期没有影响,因此不能获得工期补偿。
不能获得费用补偿,因为按公路施工合同条款规定,合同双方应分别承担不可抗力造成各自的费用损失。
事件4:能获得工期和费用补偿,因为建设单位提出工程变更,建设单位应承担相应的风险责任,且该事件发生在关键线路上。
<3>.上述事件中施工单位可以获得的工期补偿是多少天?说明理由。
正确答案:施工单位可获得的工期补偿为30天。因为工作E可延长30天,因此新的计划工期为430天。
转载请注明原文地址:https://tihaiku.com/jzgc/2718769.html

最新回复(0)
