某高速公路工程监理项目,路线全长102km,计算行车速度为120km/h,路基宽
某高速公路工程监理项目,路线全长102km,计算行车速度为120km/h,路基宽
题库
2022-08-02
43
问题
某高速公路工程监理项目,路线全长102km,计算行车速度为120km/h,路基宽度24.5m。该项目在K12+420处上跨国道后,在K28+230处上跨某铁路。在K36+400处上跨另一铁路,在K49+500处建长1300m隧道穿越某山,在K63+100处上跨某地方一级公路后,在K80+880处越某河流(建全长1074m,主跨3×90m的连续刚构桥一座) ,在K87+120处有约27m深的石方爆破路堑开挖,K95+090处有约21m深的土方路堑开挖,终点与某高速公路枢纽相接。沿线共设互通式立交10处,分离式立交28处,各种桥梁3876m/32座,隧道1300m/1座,工程建安费79亿元,施工工期36个月。全线设13个施工合同段。沿线自然条件如下:1.地形及地貌概况K10~K55为沿线相对隆起区,主要有元古生成浅变质石英岩、板岩组成丘陵区,山体走向北东30~400,最大高程132m,一般为50~110m,相对高差30~100m,基岩大部分裸露,地形切割较大,多呈“V"形谷,植被较发育,地形对路线工程影响较大。K55~K102为河流阶地与丘岗,主要由高(低)液限黏(粉)土、砂、砾卵层组成,地形起伏小,山体多为浑圆状平缓山丘,山坡坡角8~150,高程一般为35~70m,植被不发育,其中某河Ⅰ级阶地,地形平坦,为水稻田与池塘,民房较多。2.气候本地区为亚热带季风润湿气候,雨水充沛,四季分明。年降水量1399.1~1566.1mm,4~6月为雨季,降水量约占全年的32%~37%。3.工程地质条件路线位于新华夏系第二降水带,主要构造体系为新华夏系构造,北东向构造较发育。K0~K10为全强风化花岗岩,水土流失较严重。K10~K55分布泥质板岩、砂质板岩、砂岩岩层节理裂隙发育,地形切割较大,局部分布泉水和顺向坡。路线所经地区多为某河水系,主要有某江、某河等河流,各河流域降雨充沛,雨季多集中于4~7月,此期间为汛期,河水受降水影响明显,一般10月至翌年3月为枯水期,为桥梁基础工程的良好施工期。问题:1.根据隧道长度分类,K49+500处隧道属于何种类型隧道。根据桥梁长度分类,K80+880处桥梁属于何种类型桥梁。根据路堑高边坡分类,K87+120处的路堑边坡是否为高边坡。请分别说明理由。2.请列出高边坡的常见病害(至少10个)。3.根据《公路工程施工监理规范》(JTG G10—2016) 提出配备监理工程师的数量(根据工程特点和实际需要,调整系数取1.2)。4.提出本项目的监理组织机构及其理由,请用文字表述并画出简易的监理机构框图。5.根据《公路工程施工监理规范》(JTG G10—2016) 提出总监理工程师主要职责。6.根据本项目的技术特点,提出本项目路基工程质量监理的重点和难点(至少5个)。
选项
答案
解析

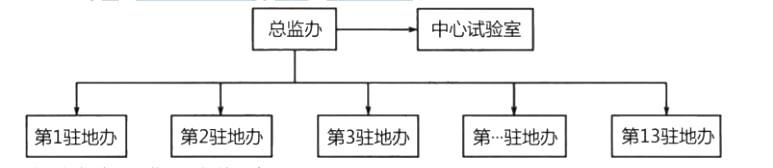

1.K49+500处隧道长1300m,属于长隧道。K80+880处桥梁全长1074m,属于特大桥。根据《公路工程技术标准》(JTG B01—2014) 的分类标准, 1000m<L≤3000m隧道为长隧道,桥梁长度L>1000m为特大桥。K87+120处的路堑边坡不是高边坡。理由:根据《高速公路路堑高边坡工程施工安全风险评估指南》,路堑高边坡为“由人工开挖形成的低于原地面的挖方高边坡,一般指高于20m的土质边坡、高于30m的岩质边坡"。2.高边坡的常见病害类型:风化剥落、流石流泥掉块落石、崩塌、倾倒.坍塌、溃屈、溜坍、坍滑滑坡、错落、裂缝等12大类。3.根据“按高速公路、一级公路等宜按每年每7500万元建安费配备监理工程师1名”计算,基本配备监理工程师数量为:790000÷7500+(36+12)≈36人。根据要求,调整系数取1.2 ,实际配备监理工程师数量为:36×1.2≈44人。4.根据“公路工程项目监理均应设总监办,100km以上的高速公路、一级公路工程可设驻地办”要求。本项目全长102km,按二级监理机构设置,监理组织机构如下:
按二级机构设置监理组织的理由:(1)有利于贯彻分级监理的原则;(2)有利于加强质量控制;(3)有利于提高监理工作效率。5.根据《公路工程施工监理规范》(JTG G10—2016) ,总监理工程师主要职责如下:(1)确定监理机构岗位职责及人员,建立工地试验室。(2)主持编制监理计划,审批监理细则。(3)主持召开第一次工地会议、监理交底会。(4)审批施工组织设计及总体进度计划,审验主要原材料和混合料。(5)签发工程开工令、支付证书、单位工程和合同段的停工令及复工令。(6)组织检查施工单位质量、安全和环保等管理体系的建立及运行情况。(7)审查交工验收申请,评定工程质量,参加交、峻工验收。(8)审核工程分包、工程变更、工程延期和费用索赔等。(9)参与或配合工程质量、安全事故的调查和处理。(10)组织编写监理月报和监理工作报告,编制监理竣工资料。(11)提供建设单位委托的其他工程管理咨询服务6.本项目路基工程质量监理的重点和难点有:(1)稻田、池塘等软土路基处理质量监理;(2)山区高填方、填石路基施工质量监理;(3)高边坡路堑施工质量监理;(4)雨季路基施工质量监理;(5)与其他高速公路拼接路基质量监理;(6)山区涵洞、通道、防护及排水工程质量监理等。
转载请注明原文地址:https://tihaiku.com/jzgc/2718593.html
本试题收录于:
监理案例分析交通工程题库监理工程师分类
监理案例分析交通工程
监理工程师
相关试题推荐
下列关于增值税兼营行为税务处理的说法,错误的是()。A.兼营免税、减税项目,
对于基本建设投资支出项目,宜采取的效益分析方法是()。A.“成本—效益”分析
为增加投资者的收益和地方财政收入,不少地方纷纷提高高速公路的收费标准,结果车流量
项目支出预算
下列个人所得中,应按“劳务报酬所得”项目征收个人所得税的有( )。A.某编剧从电
简述个人所得税的免征和减征项目
下列项目中,属于土地增值税免税范围的是()。A.国家机关转让自用的房产
下列项目中以每次收入额为应纳税所得额计征个人所得税的是()。A.劳务报酬
关于企业所得税收入确认原则的说法,正确的是()。A.企业一般收入项目的确认,
企业从事下列项目的所得,减半征收企业所得税的有( )。A.内陆养殖 B.远
随机试题
DearDiary,IHateYouReflection
Anewstudyusesadvancedbrain-scanningtechnologytocastlightontoatop
某高速公路施工合同,主要工程内容为:路基工程、桥梁工程和隧道工程。其中,路基工程
已知四维列向量线性无关,则下列向量组中线性无关的是
当设计无要求时,在240mm厚的实心砌体上留设脚手眼的做法,正确的是()。A
排水管道的坡度必须符合设计要求,严禁倒坡。
酶活性测定中,对米-曼氏常数(Km)的叙述,不正确的是A.Km作为酶的一种特征常
中期票据进行登记、托管、结算的单位是( )。A.亚洲投资银行 B.全国银行间同
目前银行理财产品的主体是( )理财产品。A.非保本浮动收益 B.保本浮动收益
2022年2月,某酒厂(一般纳税人)销售白酒和啤酒给副食品公司,其中白酒开具增值
最新回复
(
0
)
