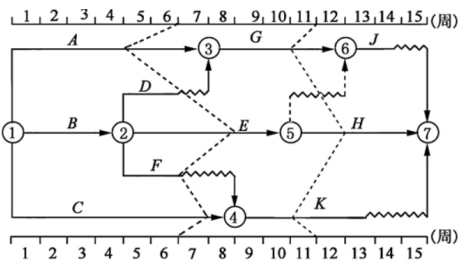

某工程双代号时标网络计划执行到第6周末和第11周末时,检查其实际进度如图10-3

题库2022-08-02  25

问题 某工程双代号时标网络计划执行到第6周末和第11周末时,检查其实际进度如图10-3-3前锋线所示,检查结果表明()。A.第6周末检查时,工作A拖后1周,不影响总工期B.第6周末检查时,工作E提前1周,不影响总工期C.第6周末检查时,工作C提前1周,预计总工期缩短1周D.第11周末检查时,工作G拖后1周,不影响总工期E..第11周末检查时,工作H提前1周,预计总工期缩短1周

选项 A.第6周末检查时,工作A拖后1周,不影响总工期
B.第6周末检查时,工作E提前1周,不影响总工期
C.第6周末检查时,工作C提前1周,预计总工期缩短1周
D.第11周末检查时,工作G拖后1周,不影响总工期
E..第11周末检查时,工作H提前1周,预计总工期缩短1周

答案 DE

解析 A、B、C选项,第6周末检查时,工作A拖后2周,工作E提前2周;工作C虽然提前1周,但是由于工作C不是关键工作,其提前并不导致工期的缩短。
D、E选项,第11周末检查时,工作G拖后1周,但因为其有1周总时差,故不影响总工期;工作H为关键工作其提前1周,可导致总工期缩短1周。
