某分部工程有3个施工过程,分为4个施工段组织流水施工。各施工过程的流水节拍分别为

资格题库2022-08-02  34

问题 某分部工程有3个施工过程,分为4个施工段组织流水施工。各施工过程的流水节拍分别为3天、5天、4天、3天和3天、4天、4天、2天和4天、3天、3天、4天,则流水施工工期为(  )天。A.20B.21C.22D.23

选项 A.20
B.21
C.22
D.23

答案 D

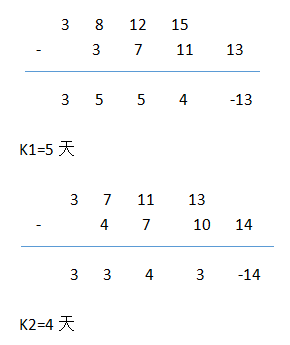

解析 本题考查的是流水施工类型及总工期。1、计算流水步距:2、计算流水施工工期:(5+4)+(4+3+3+4)=23天
