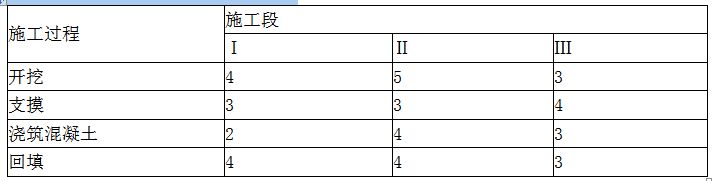

问题 桥梁基础工程包括开挖、支摸、浇筑混凝土及回填四个施工过程,分3个施工段组织流水作业,流水节拍见下表,则该基础工程的流水施工工期为( )天。        流水节拍(单位:天)A.17B.20C.23D.24

选项 A.17
B.20
C.23
D.24

答案 C

解析 本题考查的是公路工程施工组织方法和特点。
  开挖 4,9,12
  支模 3,6,10
  浇筑混凝土 2,6,9
  回填 4,8,11
  K1.2=max{4,6,6,-10}=6
  K2.3=max{3,4,4,-9}=4
  K3.4=max{2,2,1,-11}=2
  工期=6+4+2+11=23。
