某轧钢项目,业主委托B设备监理公司对某设备工程的设备制造、安装及调试实施监理。通
某轧钢项目,业主委托B设备监理公司对某设备工程的设备制造、安装及调试实施监理。通
练习题库
2022-08-02
36
问题

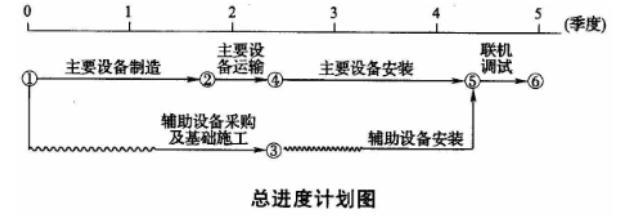

某轧钢项目,业主委托B设备监理公司对某设备工程的设备制造、安装及调试实施监理。通过招标,业主选择C公司负责主要设备的制造、安装和整条生产线的联机调试,D公司负责设备基础施工及辅助设备的采购、安装。D公司将辅助设备的安装分包给了E公司。 工程实施过程中,发生如下事件: 事件1:为控制工程进度,项目监理机构编制了该项目总进度计划,如下图所示。
事件2:由于资金周转困难,开工后2个月,业主决定将生产线设备安装推迟2个月。总监理工程师召集C、D公司的项目经理开会,通报了业主的决定,提出将竣工日期顺延2个月,并要求C、D公司调整各自的进度计划。C、D公司的项目经理均表示同意,并在会议纪要上签字确认。事后,D公司法定代表人以项目经理无权在该会议纪要上签字为由,拒绝承认该项变更。 由于C公司已按原总进度计划开始设备制造,主要设备制造完成后不按计划交货而在工厂存储,可能增加仓储费。已知在工厂存储,存储费为1.5万元/月,设备交货后在安装现场存储,存储费为1.0万元/月。 事件3:总监理工程师将事件2中形成的顺延工期的会议纪要送交E公司,E公司以已下料的原材料占用流动资金为由向业主提出索赔。 事件4:各方调整进度计划并经项目监理机构协调、批准后,C公司按时将主要设备运抵安装现场,E公司的人员也按时到达安装现场准备开展工作。但D公司尚未按调整后的进度计划完成设备基础施工,不具备安装条件,致使C公司和E公司人员窝工。 问题:上图所示总进度计划属于什么类型的时标网络计划?从业主的角度,指出这种进度计划的利弊。
选项
上图所示总进度计划属于什么类型的时标网络计划?从业主的角度,指出这种进度计划的利弊。
答案
解析
(1)属迟时标网络。
(2)利:缓解资金压力,减少建设期利息;弊:增大不能如期竣工的风险。
转载请注明原文地址:https://tihaiku.com/jzgc/2540601.html
本试题收录于:
设备监理综合实务与案例分析题库设备监理师分类
设备监理综合实务与案例分析
设备监理师
相关试题推荐
为了运输设备和消防的需要,应在主要设备近旁铺设行车道路。大、中型变电站内一般
根据电气主接线的要求,由开关电器、母线、保护和测量设备以及必要的辅助设备和建筑物
下列不属于中型配电装置的特点的是()A.设备安装位置较低,便于施工
配电装置不包括下列哪些设备()A.开关设备 B.联接母线 C
对电器设备电晕的要求时电器及金具在最高工作电压下,不出现电晕()
对于用熔断器保护的电气设备,可以不校验动、热稳定性。()
对于用熔断器保护的电气设备,可以不校验热稳定性。()
电气设备装设地点的环境条件和海拔不会影响其绝缘性能()
熔断器选择时需要校验的项目有()A.额定电压 B.额定电流 C
对于电气设备和载流导体的动热稳定的校验按()考虑。A.单相短路
随机试题
Goodmorning,class.Today’stopicis"IdiomsandTheirOrigins".Anidiomi
[originaltext]Allwarm-bloodedanimalsareveryhelplessatfirst.Youngbi
[originaltext]You’reabouttospendfouryearsofyourlifeandtensoftho
Anunsettlingfactaboutlungcanceristhatevencleanlivingcannotguara
[originaltext]M:It’sallrightthistime.Youdon’thavetobuytwonewticket
ThenumberofspeakersofEnglishinShakespeare’stimeisestimatedtohave
以下廷于出版的论述,不正确的是()。
国家根据一定的教育目的和培养目标制定的有关学校教育和教学工作的指导性文件是(
(2018年真题)下列各项中,注册会计师在确定某项重大错报风险是否为特别风险时,
根据《规划环境影响评价技术导则—总纲》,下列内容中,不属于规划不确定性分析内容的
最新回复
(
0
)
