业主与承包商签订了某生产线的安装调试总价合同,合同工期120天。据估计该生产线投
业主与承包商签订了某生产线的安装调试总价合同,合同工期120天。据估计该生产线投
考试题库
2022-08-02
97
问题
业主与承包商签订了某生产线的安装调试总价合同,合同工期120天。据估计该生产线投产后,业主每天可获利润1.0万元,故设备监理服务合同约定,如设备监理单位的合理化建议可使项目提前竣工,业主按因提前竣工所获利润的20%奖励设备监理单位。承包商在规定时间向总监理工程师提交了该工程项目网络进度计划(见下图)。

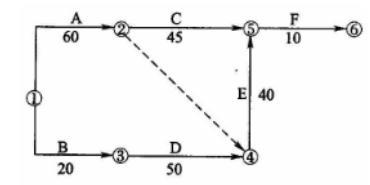

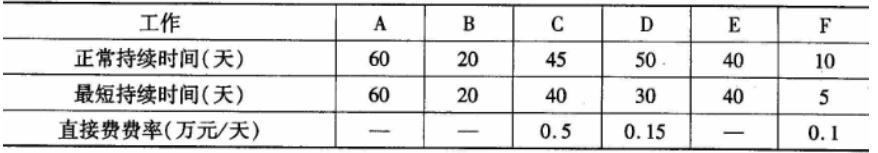

工程项目网络进度计划(时间单位:天) 项目监理机构调查分析发现,以承包商的现有能力和资源,该进度计划可以进行优化,遂向业主提出要求承包商对进度计划进行优化的建议。业主通过与承包商协商,承包商同意对网络计划进行工期一费用优化,以使各方受益。各工作持续时间及直接费费率见下表。 工作持续时间和直接费费率表
该项目按照调整后的工程总费用最低的工期竣工后,设备监理单位请求业主兑现合同中约定的奖励,遭业主拒绝。业主表示,自己付给承包商的工程款并未减少,设备监理单位的建议只是使承包商受益,设备监理单位应向承包商要求奖励。 问题:从经济角度考虑,对业主来说最合理的工期为多少天?(写出计算过程并说明理由)
选项
从经济角度考虑,对业主来说最合理的工期为多少天?(写出计算过程并说明理由)
答案
解析
1)同时压缩工作C和工作D;
(2)每压缩1天总工期,工程费用增加额=0.5+0.15-0.6=0.05(万元/天);[或:5×(0.5+0.15
-0.6)=0.25(万元)]
(3)提前1天竣工,业主获得净利润=1.0×0.8=0.8(万元/天);[或:5×0.8=4(万元)]
(4)关键线路B→D→E→F达到最短时间,对业主来说最合理的工期为105天。
转载请注明原文地址:https://tihaiku.com/jzgc/2540600.html
本试题收录于:
设备监理综合实务与案例分析题库设备监理师分类
设备监理综合实务与案例分析
设备监理师
相关试题推荐
RLC串联弦交流一端口电路中,调试的各元件的电压为 则,串联电路的
2009年中国合同能源管理(EPC)项目投资从2008年的116.7
2009年中国合同能源管理(EPC)项目投资从2008年的116.7
2009年中国合同能源管理(EPC)项目投资从2008年的116.70亿元增长
2009年中国合同能源管理(EPC)项目投资从2008年的116.70亿元增长
私自超过合同约定的容量用电的,除应拆除私增容设备外,属于两部制电价的用户,应补交
表1 某市证券行业主要经济数据 表2 某市保险行业主要经济数据 到2
表1 某市证券行业主要经济数据 表2 某市保险行业主要经济数据 20
表1 某市证券行业主要经济数据 表2 某市保险行业主要经济数据 20
甲企业与工人签订了3年期的劳动合同,约定3年内按现行工资水平给付工资。合同签订后
随机试题
April2Toournewaccountants,WelcometoYagitConsulting!Wearedelightedth
FamilyMattersThismonthSingaporepassedabillthatwouldgiv
AccordingtotheWorldHealthOrganisation,malaria,adiseasespreadbymosquit
WhatdoesMr.Stevensonthinkofhisprofession?[br][originaltext]W:Goodmor
WhydidJimClarkbecomeinterestedinfoxesasachild?[br][originaltext]W:
UsingtheMindtoFightDiseasesA)Psychologyhasanew
对气体灭火系统操作与控制要求错误的是()。A.管网灭火系统应设自动控制、手
下列关于信托公司处理事务的说法中,表述错误的是()。A.信托公司应当亲自处理信
HbO2解离曲线是S形的原因是 A.Hb含有Fe2+B.Hb含四条肽链C.H
研究中把实际观测或调查的一部分个体称为样本,研究对象的全部称为总体。抽样误差是指
最新回复
(
0
)
