首页
登录
建筑工程
某工程双代码施工网络计划如图2-2所示,该进度计划已经监理工程师审核批准,合同工
某工程双代码施工网络计划如图2-2所示,该进度计划已经监理工程师审核批准,合同工
免费题库
2022-08-02
61
问题
某工程双代码施工网络计划如图2-2所示,该进度计划已经监理工程师审核批准,合同工期为23个月。
如果工作C和工作G需共用一台施工机械且只能按先后顺序施工(工作C和工作G不能同时施工),该施工网络进度计划应如何调整较合理?
选项
如果工作C和工作G需共用一台施工机械且只能按先后顺序施工(工作C和工作G不能同时施工),该施工网络进度计划应如何调整较合理?
答案
解析

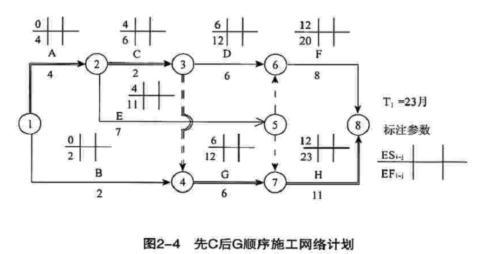

解:工作C和工作G共用一台施工机械且需按先后顺序施工时,有两种可行的方案 1.方案一:按先C后G顺序施工,调整后网络计划如图2-4所示。

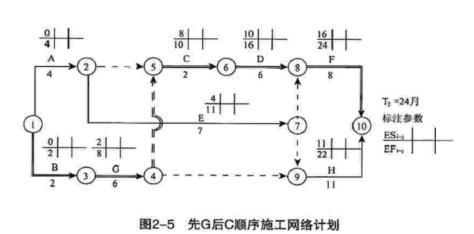

按工作计算法,只需计算各工作的最早开始时间和最早完成时间,如图24所示,即可求得计算工期: T1=max{EF6-8,EF7-8}=max{20,23}=23月,关键路线为1-2-3-4-7-8。 2。方案二:按先G后C顺序施工,调整后网络计划如图25所示。按工作计算法,只需计算各工作的最早开始时间和最早完成时间,见图2-5,即可求得计算工期。
关键线路为1-3-4-5-6-8-10. 通过上述两方案的比较,方案一的工期比方案二的工期短,且满足合同工期的要求。因此,应按先C后G的顺序组织施工较为合理。
转载请注明原文地址:https://tihaiku.com/jzgc/2540472.html
本试题收录于:
设备监理综合实务与案例分析题库设备监理师分类
设备监理综合实务与案例分析
设备监理师
相关试题推荐
容许信号偶是一对动态无关的网络变量偶( )
电网络分析的基本变量是:i、u、q、ψ()
在工程上,实际采用的安全距离均大于等于安全净距表中所列数值。()
下列不属于中型配电装置的特点的是()A.设备安装位置较低,便于施工
如图下列描述不正确的是()。 A.QF1用以正常工作时投切该回路及故障时切
对于充填石英砂有限流作用的限流式熔断器额定电压()A.大于等于网络额定电压
习近平在中国科学院第十九次院士大会、中国工程院第十四次院士大会开幕会上发表重要讲
根据发展需求,某公司计划内部竞聘CEO,然后李伟和其他四位符合报名条件的竞聘者
两个线性无源二端口网络按照级联方式进行互相连接,其级联形成复合二端口的等效网络参
目前我国发电机组检修模式主要采用哪一种?()A.事后检修 B.计划检修
随机试题
From:HarrietFeldman(h.feldman@cbnetwork.com)To:RandallPetersburg(randall@ut
•Lookatthestatementsbelowandtheinformationonanautomobileinsuranceco
Humanbeingsareanimals.Webreathe,catenddigest,andreproduce-thesame
Wehavebeenlookingforwardto______(参观图片展览).visitingthephotoexhibitionlook
细娃盼过年,大人盼开春。儿时,对于大人的盼是不能理解的,但过年,对于我来说,可是一年的大盼头了。过年,不但好玩,且有肉吃,那气氛是迷人的。年一过,又盼日子
[originaltext]M:Youstillhaveonehour,sorelax.W:Relax!HowcanIwhenI’
InNovember1965,NewYorkwasblackedoutbyanelectricityfailure.The【B1】
进程线程管理、内存管理、设备管理和_______组成了操作系统的主要部分A.文
投资估算编制说明的主要内容有()。A.有关参数、率值选定的说明 B.编制
制作全自动生化分析仪比色杯的材料是( )。A.光学玻璃 B.隔热玻璃 C.
最新回复
(
0
)
