某设备工程项目,承包商甲按表 4.1 所列数据投标报价并中标,与业主签订了固定总
某设备工程项目,承包商甲按表 4.1 所列数据投标报价并中标,与业主签订了固定总
最全题库
2022-08-02
43
问题

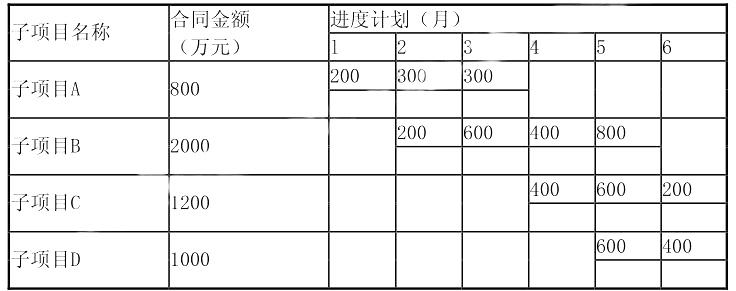

某设备工程项目,承包商甲按表 4.1 所列数据投标报价并中标,与业主签订了固定总价合同,合同总额为 5000 万元,工期六个月,承包合同约定所有项目均不得分包。 项目实施过程中,承包商甲由于安装力量不足,遂向设备监理工程师提出将子项目 C 分包给安装单位乙,其分包合同金额为 1200 万元,合同工期三个月。 承包商甲对安装单位乙管理过程中产生了一系列的费用,总额为 50 万元。 表 4.1 进度计划及资金分布表
由于子项目 A 在第三个月时工期延误 10 天,导致子项目 C 推迟开工 10 天,总监理工程师向安装单位乙发出赶工令,安装单位乙为按期交工增加技术措施费 20 万元。安装单位乙向业主提出索赔 20 万元。 问题:第 2 月的月底已完工程计划投资为 800 万元,实际投资为 780 万元。计算投资偏差与进度偏差,并分析结果。
选项
第 2 月的月底已完工程计划投资为 800 万元,实际投资为 780 万元。计算投资偏差与进度偏差,并分析结果。
答案
解析
设备监理工程师核实承包商甲的安装力量,安装力量确实不足时,应报告给总监,总监向业主汇报,若业主同意分包,协助业主签订补充协议,设备监理工程师审核安装单位乙的资质及相关资料,合格后批准分包。若业主不同意分包,设备监理工程师要求承包商按原合同执行。
转载请注明原文地址:https://tihaiku.com/jzgc/2540446.html
本试题收录于:
设备监理综合实务与案例分析题库设备监理师分类
设备监理综合实务与案例分析
设备监理师
相关试题推荐
根据母线和电气设备布置的高度与类型,屋外配电装置可分为中型、高型、半高型和
为了运输设备和消防的需要,应在主要设备近旁铺设行车道路。大、中型变电站内一般
按配电装置的设备组装方式,可分为()配电装置与()配电装置两大类。A.
配电装置不包括下列哪些设备()A.开关设备 B.联接母线 C
对电器设备电晕的要求时电器及金具在最高工作电压下,不出现电晕()
对于用熔断器保护的电气设备,可以不校验动、热稳定性。()
对于用熔断器保护的电气设备,可以不校验热稳定性。()
对于电压在220KV及以下的系统,最高工作电压一般为1.15倍的设备的额定电压
关于主设备选择的一般原则,下列各项说法正确的是()A.应力求技术先进,全适用
对于电气设备和载流导体的动热稳定的校验按()考虑。A.单相短路
随机试题
WhenandwherewasthefirstWorldCupplayed?[br][originaltext]On26May,
Accustomedthoughwearetospeakingofthefilmsmadebefore1927as"silen
PreparingforChina’sUrbanBillionThescaleandpaceofChina’surbanizatio
Povertyexistsbecauseoursocietyisanunequalone,andtherearcpowerful
HowDoYouSeeDiversity?A)Asamanager,Tiffanyisresponsibleforinte
在图示4种应力状态中,切应力值最大的应力状态是:
三个刚片用三个铰(包括虚铰)两两相互连接而成的体系是 A.几何不变B.几何常变
(2017年真题)某县工商局科员李某因旷工被给予警告处分。关于李某的处分,下列哪
因窝工引起的设备费索赔,当施工机械属于施工企业从外部租赁时,按照机械()计算索赔
在工程网络计划的执行过程中,监理工程师检查实际进度时,只发现工作M的总时差由
最新回复
(
0
)
