某实施监理的工程,施工单位按合同约定将打桩工程分包。施工过程中发生如下事件:

最全题库2022-08-02  30

问题 某实施监理的工程,施工单位按合同约定将打桩工程分包。施工过程中发生如下事件: 事件 1:打桩工程开工前,分包单位向专业监理工程师报送了分包单位资格报审表及相关资料。专业监理工程师仅审查了营业执照、企业资质等级证书,认为符合条件后即通知施工单位同意分包单位进场施工。 事件 2:专业监理工程师在现场巡视时发现,施工单位正在加工的一批钢筋未报验,立即进行了处理。 事件 3:主体工程施工过程中,专业监理工程师发现已浇筑的钢筋混凝土工程出现质量问题,经分析,有以下原因: (1)观场施工人员未经培训。 (2)浇筑顺序不当。 (3)振捣器性能不稳定。 (4)雨天进行钢筋焊接。 (5)施工现场狭窄。 (6)钢筋锈蚀严重。 事件 4:施工单位因违规作业发生一起质量事故,造成直接经济损失 8 万元。该事故发生后,总监理工程师签发工程暂停令。事故调查组进行调查后,出具事故调查报告,项目监理机构接到事故调查报告后,按程序对该质量事故进行了处理。 问题:将项目监理机构针对事件 3 分析的(1)~(6)项原因分别归入影响工程质量的五大要因(人员、机械、材料、方法、环境)之中,并绘制因果分析图。

选项 将项目监理机构针对事件 3 分析的(1)~(6)项原因分别归入影响工程质量的五大要因(人员、机械、材料、方法、环境)之中,并绘制因果分析图。

答案

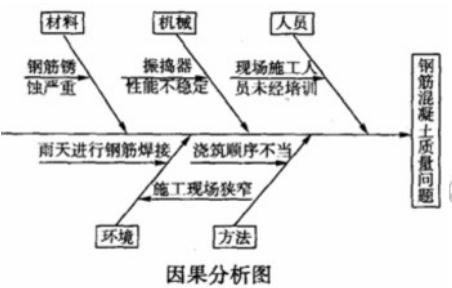

解析 第(1)项原因归入影响工程质量的五大要因的人员之中。 第(2)项原因归入影响工程质量的五大要因的方法之中。 第(3)项原因归入影响工程质量的五大要因的机械之中。 第(4)项原因归入影响工程质量的五大要因的环境之中。 第(5)项原因归入影响工程质量的五大要因的环境之中。 第(6)项原因归入影响工程质量的五大要因的材料之中。 绘制的因果分析图如下图所示。
