某实施监理的工程,建设单位与施工单位按照“建设工程施工合同(示范文本)”签订了施

资格题库2022-08-02  20

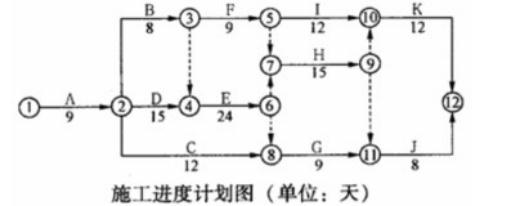

问题 某实施监理的工程,建设单位与施工单位按照“建设工程施工合同(示范文本)”签订了施工合同。项目监理机构批准的施工进度计划如下图所示,各项工作均按最早开始时间安排,匀速进行。施工过程中发生如下事件: 事件 1:施工准备期间,由于施工设备未按期进场,施工单位在合同约定的开工日前第 5 天向项目经理机构提出延期开工的申请,总监理工程师审核后给予书面回复。 事件 2:施工准备完毕后,项目监理机构审查工程开工报审表及相关资料后认为:施工许可证已获政府主管部门批准,征地拆迁工作满足工程进度需求,施工单位现场管理人员已到位,但其他开工条件尚不具备。总监理工程师不予签发工程开工报审表。 事件 3:工程开工后第 20 天下班时刻,项目监理机构确认:A、B 工作已完成;C 工作已完成6 天的工作量;D 工作已完成 5 天的工作量;B 工作在未经监理人员验收的情况下,F 工作已进行1 天。 问题:针对事件 3 中 F 工作在 B 工作未经验收的情况下就开工的情形,项目监理机构应如何处理?

选项 针对事件 3 中 F 工作在 B 工作未经验收的情况下就开工的情形,项目监理机构应如何处理?

答案

解析 项目监理机构的处理程序:下达局部工程暂停令,经项目监理机构对 B 工作验收合格后,再进行 F 工作,并由施工单位承担所造成的费用及工期损失。
转载请注明原文地址:https://tihaiku.com/jzgc/2540280.html

最新回复(0)
