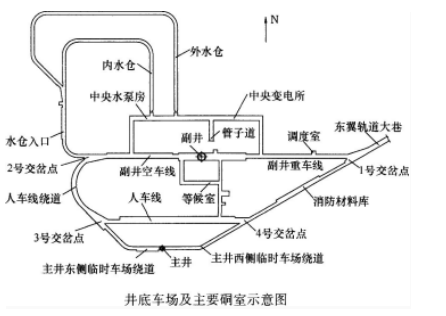

背景资料:某施工单位承担了一煤矿二、三期工程施工任务。该煤矿采用边界风井的开拓方案,地质资料显示矿井最大预计涌水量为600m3/h,井底车场预计涌水量为160m3/h。该矿井的井底车场如图示意。其中胶带运输大巷没有在图中显示。
问题:1.主井井筒到底后,临时提升改装之前,通常情况下最佳的短路贯通路线是什么2.短路贯通之后,井巷过渡期施工主要有哪些工作3.井巷过渡期改造完成之后,哪些项目应优先安排施工为什么本项目一般情况下应考虑的主要井巷措施工程是什么
选项
答案
解析
1. 通常情况下最佳的短路贯通路线是主井—主井西侧临时车场绕道—4号交岔点—等候室通道—副井。
【考点解析】
此题考查考生对井巷过渡期施工的掌握,过渡期施工首先是主副井的短路贯通,贯通的目的一是形成两个安全出口,确保井下施工安全;二是形成矿井的通风条件,改善井下通风环境。主副井短路贯通通常是选择最短路径,因此本题的最短路线明显是主井—主井西侧临时车场绕道—4号交岔点—等候室通道—副井。
2. 井巷过渡期施工的主要工作有井筒提升、井下运输、通风、排水、供水、供电、通讯信号和压风系统建立或改造工作,井下施工组织的改变。
【考点解析】
井筒施工期间和井下巷道施工期间的差别是提升运输、通风、排水、供水、供电、压风、通讯信号等。井下巷道施工期间需要建立井下的运输系统,井筒里面的吊桶提升要改成罐笼提升;要建立矿井通风系统,井下工作面采用局部通风机供风;井下建立压风管道、排水系统等。
3. 井巷过渡期改造完成之后,应优先安排主井车场绕道,东翼轨道大巷,水仓泵房变电所的施工。本项目一般情况下应考虑的井巷措施工程是临时水仓。
【考点解析】
本题考察考生对井下工作面优先级的掌握,在案例背景中给出了“地质资料显示矿井最大预计涌水量为600m3/h,井底车场预计涌水量为160m3/h”的资料,说明井下涌水量较大,需要尽快建立可靠的排水系统。本题井下工作应优先安排排水系统,尽早建立永久排水系统确保井下施工安全,井下排水系统需要供电系统的支撑,因此井下工作应优先安排水仓、泵房、变电所,同时还要考虑全矿井建设的关键线路东翼轨道大巷必须也要优先安排。本题井底车场涌水量较大,井底水窝难以满足排水需求,而永久排水系统形成需要较长的时间,为了确保井底车场施工期间的安全,通常会施工一个临时水仓,利用永久巷道的一侧做泵房,形成临时排水系统。
转载请注明原文地址:https://tihaiku.com/jzgc/251165.html
本试题收录于:
二建矿业工程实务题库二级建造师分类
二建矿业工程实务
二级建造师
相关试题推荐
某建设项目排入河流的主要污染物有COD、NH3-N、TP,河流背景中各污染物浓度
莫宁-奥布霍夫长度L是AERMOD模式中表征大气边界层层结的参数,不稳定层结时,
水文地质试验的目的是( )。A.获取水文资料 B.确定影响预测范围 C.评
下列属于生态现状调查基本内容的是( )。A.生态背景调查 B.生态系统类型
关于一、二级评价项目,绘制风向玫瑰图时,应( )。A.收集的长期地面气象资料中
建设项目的工程分析都应根据( )等技术资料进行工作。A.项目规划 B.可行性
根据不同评价等级预测精度要求及预测因子特征,可选择气象调查的观测资料的内容是(
混合层在( )。A.在中午最高 B.日落后形成逆温的稳定边界层 C.次日重
出现热力内边界层时,需要有( )等条件。A.向岸流 B.水、陆温度差异较大
生态现状调查中,进行陆生植被及植物调查前需收集的资料有( )。A.气候 B.
随机试题
"Blink"TechnologyA)Tiredofallthattime-consumin
材料题 通读正面的短文,掌握其大意。然后,从每小题的四个选择项中选出可填入相应
FTP是因特网上最早使用的文件传输程序,使用FTP不能()。A.查看文件 B.
男性,48岁。十二指肠溃疡病史20年,近感头痛,眩晕而就诊。检查:血压160/1
患儿,11岁,皮肤紫癜反复出现3年余,瘀斑瘀点颜色紫暗,间或出现鼻衄、齿衄,面色
A.夏枯草B.石膏C.淡竹叶D.栀子E.黄芪主清肺、胃火的药物是
A.广西B.浙江C.吉林、辽宁、黑龙江D.俄罗斯E.甘肃蕲蛇的主产地是
我国审计监督的原则有()。A.财政、财务隶属关系原则 B.国有资产监督管理关系
346.党小组的划分依据的是:党员的数量、工作需要、()、党员的分布。 A.
“四清运动”
最新回复
(
0
)
