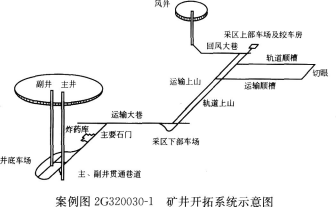

某矿井开拓系统如案例图2G320030-1所示。一施工单位承担了该矿井的施工任务
某矿井开拓系统如案例图2G320030-1所示。一施工单位承担了该矿井的施工任务
admin
2022-08-02
50
问题
某矿井开拓系统如案例图2G320030-1所示。一施工单位承担了该矿井的施工任务,施工方案采用对头掘进。主井先开工,计划主、副井同时到底后短路贯通,然后主井临时改绞、副井永久装备,副井交付使用后主井进行永久装备。井下施工不间断向采区方向推进。风井方向施工在到底后也进行改绞,然后掘进采区巷道。主副井与风井贯通后,立即开展采区顺槽和切眼的施工,同时平行进行采区设备的安装和试运转。
问题(1)该矿井的施工方案选择是否正确矿井施工井巷工程关键线路由哪些工序组成(2)主、副井与风井在何处贯通比较合适为什么(3)若主井井筒施工工期出现延误,是否耽误建井工期(4)若运输上山施工工期出现延误,是否耽误建井工期
选项
答案
解析
(1)该矿井的施工方案选择正确。由于本矿井风井与主副井不在一起,具备对头掘进的条件,组织对头掘进有利于缩短建井工期,因此应采用对头掘进施工方案。矿井施工井巷工程关键线路工序包括:主井井筒、主井重车线、主要石门、运输大巷、采区下部车场、采区轨道上山、采区上部车场、回风大巷、风井井筒、采区轨道顺槽、切眼等。
(2)主、副井与风井在采区下部车场贯通比较合适。因为贯通点应考虑对头掘进两个方向的施工队伍施工项目工程量基本相同,同时又有利于加快施工速度,如果贯通点选择在运输大巷内,会给风井侧施工带来提升运输等方面的困难,不利于加快施工速度;如果贯通点选择在轨道上山内,风井侧工程量偏少,风井开工时间太晚,同时主、副井侧上山掘进困难。
(3)若主井井筒施工工期出现延误,由于主井井筒施工工序为关键线路上的工序,因此会耽误建井工期。
(4)若运输上山施工工期出现延误,考虑到运输上山不是关键线路上的工序,因此在出现延误时间较短(总时差范围内)时,不会耽误建井工期,但如果延误时间太长而影响采区工程的正常进行,也有可能会耽误建井工期。
转载请注明原文地址:https://tihaiku.com/jzgc/249481.html
本试题收录于:
二建矿业工程实务题库二级建造师分类
二建矿业工程实务
二级建造师
相关试题推荐
(2015年)某粉料装车释放气收集处理系统,收集单元对废气的收集效率为90%,处
按固定污染源烟气排放连续监测系统(CEMS)技术要求,颗粒物CEMS24小时零点
适用于城市污水处理系统恶臭治理的方法有( )。A.石灰石—石膏法 B.生物除臭
下列技术中,属于地下水污染水力控制技术的有( )。A.抽水系统控制技术 B.注
新建化工项目环境风险防范措施包括( )。A.贮运的风险防范措施 B.项目施工的
隧道施工可能对生态环境产生影响的因素有()。A.弃渣占地 B.施工涌水 C
植被分类系统一般包括植被型组、植被型、群系组、群系、群丛组和群丛等,属于“植被型
采用定向钻方法进行穿越河流的天然气管线施工,需关注的主要环境问题是( )。A.施
某铁路工程施工中改变一处车站选址,整体项目竣工环境保护验收生态调查应包括( )。
下列属于水库建设项目工程分析内容的有( )。A.坝址方案比选 B.施工方式
随机试题
OnAugust18thUSNews&WorldReportreleasedits2007rankingsofAmerica
Thenatureofworkischanging.Recenttechnologicaladvances,ashiftfrom
WritinganArgumentativeEssayI.Structureofanargume
[originaltext]Arecentfilm,TheCodsMustBeCrazy,describedthesocialc
慢性胃溃疡最常见的并发症是()A.幽门狭窄 B.穿孔 C.出血 D.癌
案例五: 案例介绍:下午六点,心理咨询师正准备下班,来了一位年轻女士,要求咨询
某城市拟在市中心建设一座400m高集商业、办公、酒店为一体的标志性公共建筑,当地
下列关于物权的表述,错误的是()。A.用益物权属于他物权 B.土地承包经
(2021年真题)编制人工定额时,工人必需消耗的工作时间包括()。A.多余
并网光伏系统组成中,不一定包括( )。 A.光伏电池组件 B.蓄电池组
最新回复
(
0
)
