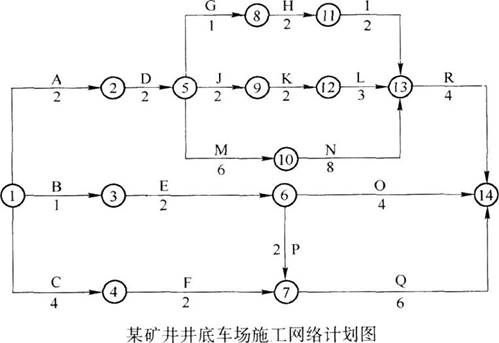

某矿井井底车场的施工网络计划如图所示,图中时间单位为月。实际施工过程中,F工作在

admin2022-08-02  58

问题 某矿井井底车场的施工网络计划如图所示,图中时间单位为月。实际施工过程中,F工作在通过断层破碎带时,由于施工单位排水水泵故障造成巷道被淹,进行处理费用增加30万元,耽误时间1个月;L工作由于工作面出现瓦斯突出,造成施工巷道部分损坏,施工单位及时制定了瓦斯抽放的应急处理方案,L工作最后耽误了8个月的时问,增加费用100万元。问题:1.该井底车场施工网络计划的计划工期是多少 施工中重点应控制哪些工程 2.对F工作延误,施工单位的索赔能否得到补偿 3.对L工作延误,建设单位应如何处理施工单位的索赔

选项

答案

解析 1、计划工期为22个月,施工中重点应控制的工程是关键线路的各项工程,具体是:A、D、M、N、R。
井底车场施工网络计划的关键线路和工期可通过网络计算求得。计划工期为2+2+6+8+4=22个月,施工中重点应控制的工程是关键线路的各项工程,具体是:A、D、M、N、R。
2、对F工作延误,施工单位的工期和费用索赔不能得到补偿。
F工作耽误,属于施工单位自己的责任,处理事故所发生的费用由施工单位自己承担,工期不应给予补偿。
3、费用100万元给予补偿,总工期顺延1个月。
L工作由于出现瓦斯突出,属于不可预见问题,其责任不在施工单位,施工单位及时制定了瓦斯抽放的应急处理方案,L工作最后耽误了8个月的时间,增加费用100万元。进行处理所发生的费用100万元应当得到补偿,工期应当顺延.但影响总工期1个月,因此总工期顺延1个月。
转载请注明原文地址:https://tihaiku.com/jzgc/249363.html

最新回复(0)
