某机电安装公司承接一办公楼机电安装项目,工程内容包括:建筑给排水、建筑电气、通风

admin2022-08-02  85

问题 某机电安装公司承接一办公楼机电安装项目,工程内容包括:建筑给排水、建筑电气、通风与空调、建筑智能化工程等。安装公司依据施工组织设计、施工方案编制施工技术交底文件,并按层次、分阶段进行了交底。项目质检员对已完成的照明工程进行检查:配电箱安装牢固,箱内回路名称标注清晰。在照明配电回路调试中,质检员发现部分回路负荷分配不合理(见图1-1),要求施工人员整改。灯具安装过程中,专业监理工程师检查发现(见图1-2)灯具底座及导管吊架安装不符合施工规范,要求整改。项目竣工验收前,监理工程师对机电安装工程的观感质量进行了验收,对于观感质量差的分部工程要求施工队进行返修处理。1.施工技术交底的层次,阶段及交底形式应根据工程的哪些特点来确定?应在何时完成施工技术交底?2.图1-1中照明配电箱共有几个回路负荷分配不合理?单一分支回路灯具、插座数量有何要求?3.图1-2中灯具底座安装和导管吊架安装存在哪些错误?应如何整改?4.分部工程观感质量的验收方式有哪些?评判观感质量的依据是什么?

选项

答案

解析 2022教材P141-148
1.(1)应根据工程的规模和施工的复杂程度、难易程度及施工人员的素质来确定。
(2)必须在施工前完成。

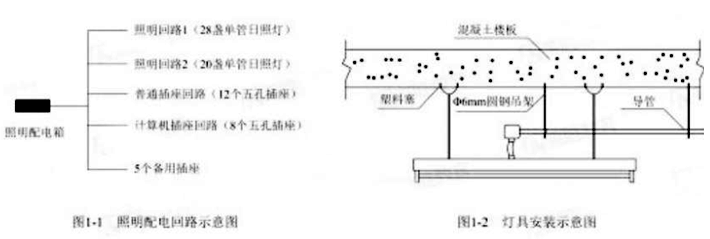

2.(1)共有3个回路不合理;?
(2)①照明配电箱内每一单相分支回路灯具数量不宜超过25个。
②插座为单独回路时,数量不宜超过10个。用于计算机电源插座数量不宜超过5个。
3.错误一:灯具安装采用塑料塞固定;?
整改:在混凝土结构上严禁使用塑料塞固定,应采用预埋吊钩、膨胀螺栓固定。
错误二:金属导管采用φ6mm圆钢吊架;?
整改:圆钢吊架的直径应不小于8mm。
4.验收方式有:观察、触摸或简单量测方式进行;
评判依据:由个人的主观印象判断,综合给出质量评价。
