某机电工程公司通过招标承包了一台660MW火电机组安装工程,工程开工前,施工单位

admin2022-08-02  38

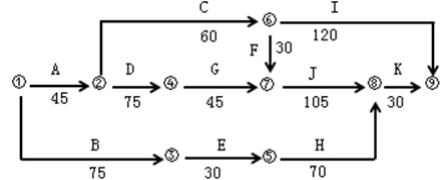

问题 某机电工程公司通过招标承包了一台660MW火电机组安装工程,工程开工前,施工单位向监理工程师提交了工程安装主要施工进度计划(如下图所示,单位:d)。满足合同工期的要求并获得业主批准。在施工进度计划中,因为工作E和G需吊装载荷基本相同,所以租赁了同一台塔吊安装,并计划定在第76d进场。在锅炉设备搬运过程中,由于叉车故障在搬运途中失控,所运设备受损。返回制造厂维修,工作B中断20d,监理工程师及时向施工单位发出通知,要求施工单位调整进度计划,以确保工程按合同工期完工。对此施工单位提出了调整方案,即将工作E调整为工作G完成后开工。在塔吊施工前,由施工单位组织编制了吊装专项施工方案,并经审核签字后组织了实施。施工完成安装完毕后,施工单位在组织汽轮机单机试运转中发现,在轴系对轮中心找正过程中,轴系联结时的复找存在一定误差,导致设备运行噪音过大,经再次复找后满足了要求。<1>.在原计划中如果先开始工作E后开始工作G,塔吊应安排在几天投入使用可使机械不闲置?说明理由。<2>.工作B停工20d后,施工单位提出的计划调整方案是否可行?说明理由?<3>.塔吊专项施工方案在施工前应有哪些人员签字?塔吊选用除了考虑吊装载荷参数外还有哪些基本参数?<4>.汽轮机轴系对轮中心找正除轴系联结时的复找外还包括哪些找正?

选项

答案

解析 <1>.按照原计划,塔吊应安排在第91天进场投入使用。
理由:G工作为关键工作,第121天开始,即E工作必须第120天结束,而E工作的持续时间为30天,120-30=90,故塔吊应安排在第91天进场投入使用。
<2>.调整方案可行。
先G后E,即G工作之后线路有J→K以及E→H→K,E、H持续时间之和为100天,小于J工作(关键工作)持续时间,按原计划,关键线路为:A→D→G→J→K,调整方案后,关键线路未转移,方案可行。

<3>.塔吊专项施工方案在施工前应由机电工程公司技术负责人、总监理工程师、建设单位项目负责人签字。塔吊选用还有的参数:最大额定起重量、最大幅度、最大起升高度。
<4>.汽轮机轴系对轮中心找正还包括:轴系初找;凝汽器灌水至运行重量后的复找;汽缸扣盖前的复找;基础二次灌浆前的复找,基础二次灌浆后的复找。
