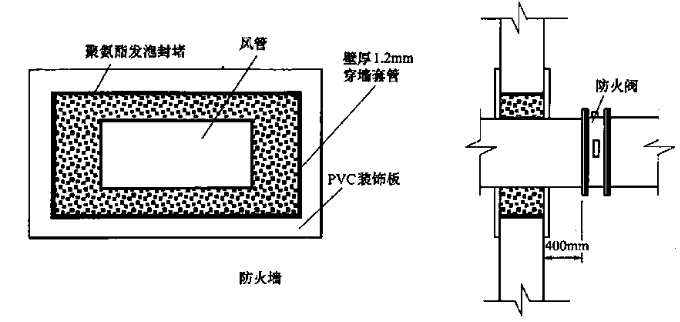

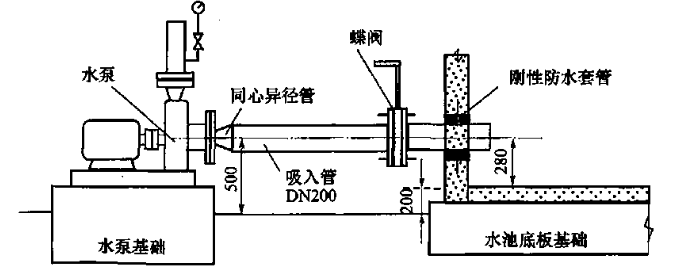

问题 【背景资料】某施工单位承接了地铁工程的机电安装任务,工程内容包括:环控、消防、动照、空调及给水排水等系统的安装。按照合同约定施工工期为145天,原计划8月15日开工,但由于前期土建施工影响,致使安装工程实际开工时间为10月1日。进入11 月份各地相继出现重度雾霾,建设主管部门要求11月30日工程全部停工。第二年3月15日供暖期结束后,工程又恢复施工,但已按预定工期严重滞后,为此,建设单位提出必须加快施工进度,确保5月1日全线通车的目标,于是施工单位补充人员加班加点抢工期,4月下旬相关单位对工程进行了预验收,但由于抢工期原因,工程存在诸多质量问题。在进行消防验收时,消防部门对消防水泵安装提出异议,并下达整改通知单,实际安装如图1所示。在进行电气检验批验收时,发现某型号电缆没有进场检验报告,于是进行了重新取样送检,经权威机构检测该批电缆芯径低于设计要求,为不合格电缆,据统计该规格电缆共有5000m,价值150万元。图2为风管穿越低压配电室防火墙处的封堵情况及防火阀安装情况。【问题】1.消防水泵安装存在哪些质量问题,并说明原因?2.风管的检验试验有哪些?3.这批电缆应如何处置?是否构成质量事故?4.风管穿墙部位安装存在哪些错误?

选项

答案

解析 1.消防水泵安装存在如下质量问题:
(1)水泵入口异径管应使用偏心异径管,且保持上平,使用同心异径管容易形成气囊。
(2)水泵出口压力表应加表弯,以便起到缓冲作用。
(3)消防水池应采用柔性防水套管;如果使用刚性防水套管,水泵吸入管上应设置柔性接头。
(4)按照标注尺寸计算,吸入管存在倒坡现象,容易形成气囊。
(5)水泵与水池为独立基础,可能存在沉降变形,水泵入口应采用柔性连接。
2.(1)风管批量制作前,对风管制作工艺进行检测或检验时,应进行风管强度与严密性试验。如试验压力,低压风管为1.5倍的工作压力;中压风管为1.2倍的工作压力,且不低于750Pa;高压风管为1.2倍的工作压力。排烟、除尘、低温送风及变风量空调系统风管的严密性应符合中压风管的规定。
(2)风管系统安装完成后,应对安装后的主、干风管分段进行严密性试验。严密性检验,主要检验风管、部件制作加工后的咬口缝、铆接孔、风管的法兰翻边、风管管段之间的连接严密性,检验合格后方能交付下道工序。
3.电缆属于不合格品,截面不够直接影响使用安全,必须更换,不可能通过返修、返工、让步接收和降级使用来处置。由于不含施工费用,经济损失已经超过100万元,故构成质量事故。
4.风管穿墙部位安装图中存在的问题:
(1)风管穿墙套管厚度应不小于1.6mm,而本案例套管厚度只有1.2mm。
(2)穿墙封堵材料应为不燃材料,而图中的聚氨醋及PVC装饰板,均为可燃材料。
(3)防火阀与防火墙距离应不大于200mm,而图中为400mm。
