【背景资料】 某工程主要包括建筑管道、消防管道、建筑电气的安装。A施工单位承接

admin2022-08-02  39

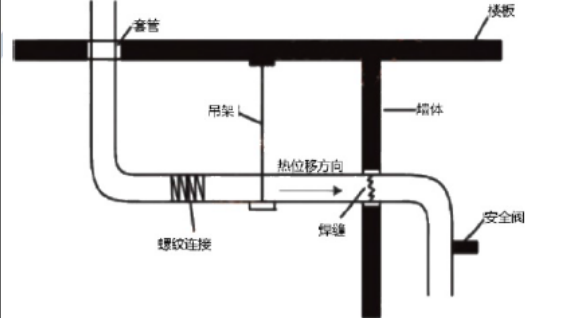

问题 【背景资料】某工程主要包括建筑管道、消防管道、建筑电气的安装。A施工单位承接后通过质量策划,编制了施工组织设计和相应的施工方案,并建立了现场质量保证体系,制定了检验试验卡,要求严格执行三检制。但是为了赶工期,采用加班加点办法加快工程施工进度,由此造成了质量与进度的矛盾。质检员在进行质量检查时,发现如下几个问题:问题1:某段建筑直径为200mm的供暖管道,施工情况如下图所示问题2:室内消火栓系统的局部管道,质检员检查发现焊接变形过大,整条管道形成折线状,不得不拆除重新组对焊接。经返工后达到要求并进行试验。问题3:项目完工后,按施工方案进行检查和试验,其中因热水管道的试验压力设计未注明,项目部按验收规范进行水压试验,并验收合格。施工期间,当地发生地震,造成工期延误20d,项目部应建设单位要求,为防止损失扩大,直接投入抢险费用50万元;外用工因待遇低而怠工,造成工期延误3d;在调试时,因运营单位技术人员误操作,造成设备损坏,回厂修复,直接经济损失20万元,工期延误40d。【问题】1.指出管道施工中有哪些错误并改正?2.三检制的作用是什么?出现管道焊接变形过大是哪个检查环节失控?3.热水管道的试验压力要求有哪些?4.计算本工程可以索赔的工期和费用。

选项

答案

解析 1. (1)穿越楼板的套管与楼板平齐错误。正确做法:安装在楼板内的套管,其顶部高出装饰地面20mm。
(2)吊杆与管道垂直安装错误。正确做法:有热位移的管道,其吊杆应设在位移的相反方向,并按位移值的1/2偏位安装。
(3)焊缝设在套管内错误。正确做法:管道焊缝不应设置在套管内。
(4)直径为200mm的管道用螺纹连接错误。正确做法:可采用法兰连接。
(5)安全阀水平安装错误。正确做法:安全阀应垂直安装,安全阀的出口管道应接向安全地点。
2. (1)三检制的作用:自检防止不合格产品进入下道作业;互检对自检的复核和确认;专检用以弥补自检、互检的不足。
(2)管道焊接变形过大是自检和互检两个环节上失控。
3.当设计未注明时,热水管道水压试验的压力应为系统定点的工作压力加0.1Mpa,同时在系统顶点的试验压力不小于0.3MPa。
4. 计算本工程可以索赔的工期和费用。
答案:索赔工期:20+40=60d;索赔费用:50+20=70万元。
转载请注明原文地址:https://tihaiku.com/jzgc/244955.html

最新回复(0)
