【背景资料】 某工业项目建设单位通过招标与施工单位签订了施工合同,主要内容包括

admin2022-08-02  52

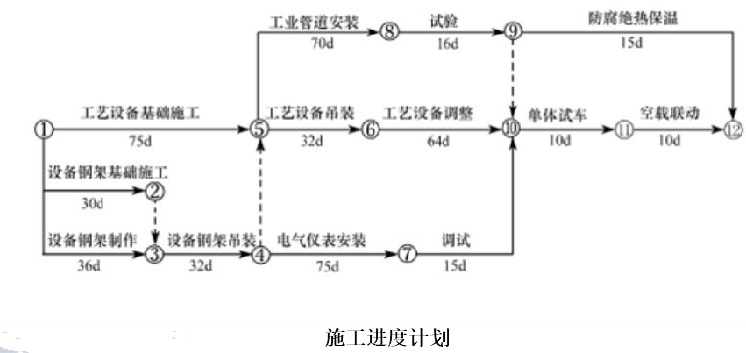

问题 【背景资料】某工业项目建设单位通过招标与施工单位签订了施工合同,主要内容包括设备基础、设备钢架(多层)、工艺设备、工业管道和电气仪表安装等。工程开工前,施工单位按合同约定向建设单位提交了施工进度计划,如下图所示。上述施工进度计划,设备钢架吊装和工艺设备吊装两项工作共用一台塔式起重机(以下简称塔机),其它工作不使用塔机。经建设单位审核确认,施工单位按该进度计划进场组织施工。在施工过程中,由于建设单位要求变更设计图纸,致使设备钢架制作工作停工10天(其它工作持续时间不变)。建设单位及时向施工单位发出通知,调整进度计划,保证该项目按原计划工期完工。施工单位采取措施将工艺设备调整的持续时间压缩了3天,得到建设单位同意,施工单位提出费用索赔要求如下,但建设单位没有全部认可。(1)工艺设备调整工作压缩3天,增加赶工费10000元。(2)塔机闲置10天损失费:1600元/天(含运行费300元/天)×10天=16000元。(3)设备钢架制作工作停工10天造成其它有关机械闲置、人员窝工等综合损失费15000元。【问题】1. 按节点代号表示施工进度计划的关键线路。该计划的总工期是多少天?2. 按原计划设备钢架吊装与工艺设备吊装工作能否连续作业?说明理由。3. 施工单位提出的3项费用索赔要求是否合理?计算建设单位应补偿施工单位的费用。4. 塔吊专项方案在施工前应由哪些人员签字?塔吊选用除了考虑吊装载荷参数外还有哪些主要基本参数?

选项

答案

解析 1. 该工程进度计划的关键线路是1—5—6—10—11—12,总工期是191天。
2. 按原计划设备钢架吊装与工艺设备吊装工作不能连续作业。因为塔机在设备钢架吊装完毕至工艺设备吊装之间有7天自由时差(因为工艺设备基础施工需要75天,第76天才能进行工艺设备吊装,而设备钢架吊装在第68天就完成了,塔机在现场要闲置7天)。
3. 第(1)条索赔合理。因为赶工是前期停工改图引起的,而变更图纸是应建设单位要求的。而且施工单位赶工也征得了建设单位的同意。所以该项索赔10000元成立。
第(2)条窝工索赔费用的计算不合理。因建设单位原因引发施工单位机械设备窝工,施工单位可以就此事索赔,但费用计算不合理,一方面机械设备使用窝工费用索赔中不应该包括运转费,所以实际的索赔费用每天应该是1600-300=1300元,另一方面,按原计划施工单位本来就要闲置七天,所以建设单位只赔3天费用,所以该项索赔为:(1600一300)元/d×3d=3900元。
第(3)条索赔合理。因为停工等图的责任者是建设单位,它所引发的索赔应由建设单位赔偿给施工单位。索赔15000元成立。
建设单位应补偿施工单位的总费用:(10000+3900+15000)元=28900元。
4.(1)施工前签字人员:施工单位技术负责人、总监理工程师。
(2)除了考虑吊装载荷参数外主要还有:额定起重量、最大工作半径(幅度)、最大起升高度。
