【背景资料】 A安装公司承包某高层建筑的通风空调、给排水和建筑电气工程的施工,

admin2022-08-02  28

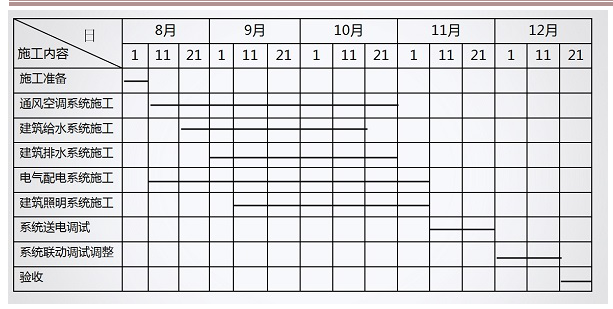

问题 【背景资料】A安装公司承包某高层建筑的通风空调、给排水和建筑电气工程的施工,合同约定,空调设备由业主采购,其他设备、材料由A安装公司采购,高层建筑的一次结构已完工;二次结构和装饰工程由B建筑公司承包施工,变配电室由当地供电所的电力公司承包施工。A安装公司项目部在8月1日进场后,依据B建筑公司的施工进度,空调设备的到场时间及供电所的送电时间等资料,编制了通风空调、给排水和建筑电气工程的施工进度计划(见下表),该施工进度计划在送审时,被总工程师否定,经项目部修改后通过审批。工程施工中,曾经发生了2个施工质量问题:问题1,因空调设备没有按合同约定送达施工现场,耽误了风管的施工进度,为保证进度,室内主风管安装连接后,没有检测风管的严密性就开始风管的保温作业,监理叫停,后经检验合格才交付下道工序问题2,在灯具通电调试时,发现个别灯具外壳带电,经检查是螺口灯头的接线漏电,同时还发现嵌入式吸顶灯(重3.5kg)用螺钉固定在石膏板吊顶上,整改后通过验收。A安装公司项目与B建筑公司,电力公司配合协调,进行系统联动调试、调整。建筑装饰、通风空调、给排水和建筑电气工程进行验收,使工程按合同要求完工。1.说明施工进度计划被总工程师否定的原因?变配电室最迟应在哪天完成送电?2.问题1中,应检查风管哪些部位的严密性?3.问题2中,灯具的安装质量应如何整改?4.A安装公司项目部与B建筑公司协调与配合的主要内容有哪些?

选项

答案

解析 1.(1)进度计划中先建筑给水、后建筑排水的程序不正确,应是先排水后给水。排水管道系统和给水管道系统应进行调整。
(2)变配电室最迟应在11月10日完成送电。(11月11日前)
2.风管系统安装后,必须进行严密性检验,主要检验风管、部件制作加工后的咬口缝、铆接孔、风管的法兰翻边、风管管段之间的连接严密性,检验以主、干管为主,检验合格后方能交付下道工序。
3.螺口灯头的相线应接在中心触点端子上,中性线应接在螺纹端子上。当吊灯灯具重量超过3kg时,应采取预埋吊钩或螺栓固定。
4.安装公司项目部与建筑公司协调与配合的主要内容:
①施工进度的协调与配合;
②交叉施工的协调与配合;
③吊装(运输)机具的使用与协调;
④设备基础(或预埋件、预留孔)的检查与协调。
转载请注明原文地址:https://tihaiku.com/jzgc/244896.html

最新回复(0)
