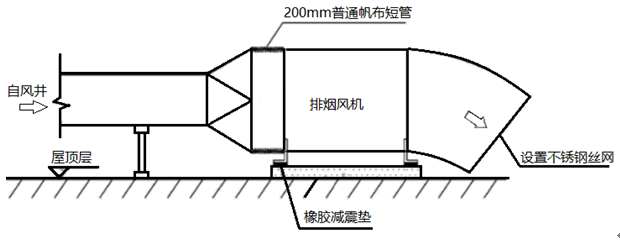

问题 某市财政拨款建设一综合性三甲医院其中通风空调工程采用电子方式公开招标。某外省施工单位在电子机招标投标交易平台注册登记当下载招标文件时被告知外省施工单位需提前报名审核通过后方可参与投标。最终该施工单位中标签订了施工承包合同采用固定总价合同签约合同价3000万元(含暂列金额100万元)。合同约定:工程的主要设备由建设单位限定品牌施工单位组织采购预付款20%;工程价款结算总额的3%作为质量保修金。500台同厂家的风机盘管机组进入施工现场后按不考虑产品节能认证等情况施工单位抽取了一定数量的风机盘管机进行了节能复验复验的性能参数包括机组的供冷量供热量和水阻力等。排烟风机进场报验后安装就位于屋顶的混凝土基础上风机与基础之间安装橡胶减震垫设备与排烟风管之间采用长度200mm的普通帆布短管连接(见图1)。监理单位在验收过程汇总发现排烟风机的上述做法不合格要求施工单位整改。工程竣工结算时经审核预付款已全部抵扣完成设计变更增加费用80万元暂列金额无其他使用。问题:1、要求外省施工单位提前审核通过后方可参与投标是否合理?说明理由。2、风机盘管机组的现场节能复验应在什么时点进行?还应复验那些性能参数?复验数量最少选取多少台?3、指出图1屋顶排烟风机安装的不合格项应怎么纠正?4、计算本工程质量保修金的金额本工程进度价款的结算方式可以有几种方式?

选项

答案

解析 1、要求外省施工单位提前审核通过后方可参与投标不合理。
理由:《招标投标法》规定招标人不得以不合理的条件限制或者排斥潜在投标人不得对潜在投标人实行歧视待遇。
2.风机盘管机组应在进场时(安装前)进行节能复验,复验还应对其风量、功率及噪声等性能参数进行复验,复验数量最少选取:500×2%=10 台。【此处教材有误,仍按07版规范编写,现行规范为19版】
【解析】《建筑节能工程施工质量验收标准》GB50411-2019
风机盘管机组要对供冷量、供热量、风量、水阻力、功率及噪声等参数进行复试,检验方法为随机抽样送检,核查复验报告,同厂家的风机盘管机组数量在 500 台及以下时,抽检 2 台;每增加 1000 台时应增加抽检 1 台;同工程项目、同施工单位且同期施工的多个单位工程可合并计算。

3、(1)设置橡胶减震垫不合格。防排烟风机应设在混凝土或钢架基础上且不应设置减振装置;若排烟系统与通风空调系统共用且需要设置减振装置时不应使用橡胶诫振装置。
(2)设置200mm普通帆布短管不合格。防排烟系统的柔性短管必须采用不燃材料要设置不燃材料替换。
(3)排烟风机总管上没有安装排烟防火阀不合格。排烟风机总管上应设置排烟防火阀。
(4)排烟风机出口设置不锈钢钢丝网不合格应拆除不锈钢钢丝网。
4、(1)最终工程款结算金额为3000-100+80=2980万元质量保证金为2980*3%=89.4万元。
(2)一般工程进度款的结算方式包括定期结算、分段结算、竣工后一次性结算、目标结算、约定结算、结算双方约定的其他结算方式。
