【背景资料】 A公司应邀参加氮制造厂合成压缩工段技改工程投标,招标书说明,以工

admin2022-08-02  39

问题 【背景资料】A公司应邀参加氮制造厂合成压缩工段技改工程投标,招标书说明,以工期安排最短、最合理为中标主要条件。A公司技术部门依据招标书指出的工程内容编制了网络计划图。网络计划附加说明:1.配管包括机泵本体配管25d,塔器本体配管20d,塔机间连接配管15d;2.试运行包含空负荷单机和联动试运转,考虑不可预见因素较多,计划安排15d的试运行时间。A公司总工程师审核认为网络图不符合最短工期要约,退回重编,要求附加说明。经修改重编网络图,A公司最后中标。施工中无损检测发现甲供的高压管件焊缝存在缺陷,退货重供,延误施工10d,A公司为保证总工期不变,加大投入,实施加班作业,最终如期完工。为此,A公司向业主发出索赔意向书。【问题】1.A公司技术部门第一次提交的网络计划工期为多少天?以节点符号表示出关键线路。2.以不压缩各工序的工作时间为前提条件,画出重编的网络计划图。工期可缩短多少天?以节点符号表示出关键线路。并以重编的网络计划为前提,附加说明如何再进一步缩短工期。3.焊接过程检验中,焊工操作焊条电弧焊时,检查其执行的焊接工艺参数包括哪些??4.发现高压管件不合格,A公司应如何处理?A公司索赔成立的条件是什么?

选项

答案

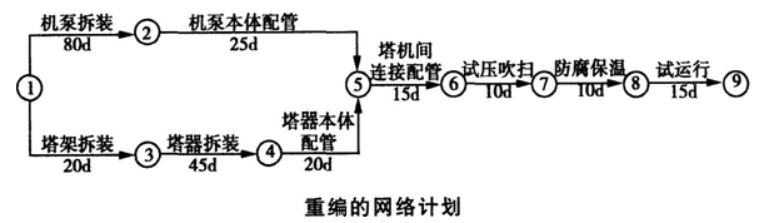

解析 1.A公司技术部门第一次提交的网络计划工期为175d。关键线路为①→③→④→⑤→⑥→⑦。2.重编的网络计划如下图所示。缩短工期20d,关键线路为①→②→⑤→⑥→⑦→⑧→⑨。附加说明:管道试压吹扫与管道、设备防腐保温两工作之间有搭接作业的可能;考虑试运行不可预见因素多,试运行15d时间有压缩余地,这三项工作存在缩短工期的潜力。3.焊工操作焊条电弧焊时,检查其执行的焊接工艺参数包括:焊接方法、焊接材料、焊接电流、焊接电压、焊接速度、电流种类、极性、焊接层(道)数、焊接顺序。4.发现高压管件不合格,A公司应将不合格的高压管件作不合格品处理,作出明显标识,单独存放,及时退货。A公司索赔成立的条件:(1)高压管件为甲供不合格品,不属于承包人责任。(2)已造成承包人的额外损失。(3)A公司及时发出了索赔意向书。
