某施工单位中标某大型商业广场(地下3层为车库、1~6层为商业用房、7~28层为办

admin2022-08-02  37

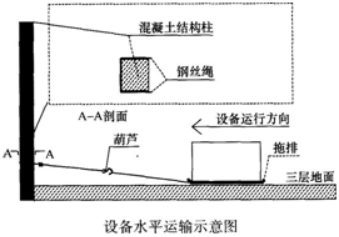

问题 某施工单位中标某大型商业广场(地下3层为车库、1~6层为商业用房、7~28层为办公用房),中标价2.2亿,工期300d,工程内容为配电、照明、通风空调、管道、设备安装等。主要设备:冷水机组、配电柜、水泵、阀门均为建设单位指定产品,施工单位采购,其余设备、材料由施工单位自行采购。施工单位项目部进场后,编制了施工组织设计和各专项方案。因设备布置在主楼三层设备间,采用了设备先垂直提升到三楼,再水平运输至设备间的运输方案。设备水平运输时,使用混凝土结构柱做牵引受力点,并绘制了设备水平运输示意图(如下图所示),报监理及建设单位后被否定。施工现场临时用电计量的电能表,经地级市授权的计量检定机构检定合格,供电部门检查后,提出电能表不准使用,要求重新检定。在设备制造合同签订后,项目部根据监造大纲,编制了设备监造周报和月报,安排了专业技术人员驻厂监造,并设置了监督点。设备制造完成后,因运输问题导致设备延期5d运达施工现场。施工期间,当地发生地震,造成工期延误20d,项目部应建设单位要求,为防止损失扩大,直接投入抢险费用50万元;外用工因待遇低而怠工,造成工期延误3d;在调试时,因运营单位技术人员误操作,造成冷水机组的冷凝器损坏,回厂修复,直接经济损失20万元,工期延误40d。项目部在给水系统试压后,仍用试压用水(氯离子含量为30ppm)对不锈钢管道进行冲洗;在系统试运行正常后,工程于2015年9月竣工验收。2017年4月给水系统的部分阀门漏水,施工单位以阀门是建设单位指定的产品为由拒绝维修,但被建设单位否定,施工单位派出人员对阀门进行了维修。问题1.设备运输方案被监理和建设单位否定的原因何在?如何改正?2.检定合格的电能表为什么不能使用?3.计算本工程可以索赔的工期及费用。4.项目部采用的试压及冲洗用水是否合格?说明理由。说明建设单位否定施工单位拒绝阀门维修的理由。

选项

答案

解析 1.设备运输方案被监理和建设单位否定的原因和改正措施如下:
(1)设备的牵引绳不能直接绑扎在混凝土结构柱上,应在混凝土柱四角使用木方(或钢板)保护;
(2)牵引绳采用结构柱为受力点,须报原设计单位校验同意后实施。
2.检定合格的电能表不能使用的理由:电能表属于强制检定范畴,必须经省级计量行政主管部门授权的检定机构进行检定,合格后才准使用。
3.本工程可以索赔的工期及费用计算如下:
(1)本工程可以索赔的工期=(20+40)d=60d
(2)本工程可以索赔的费用=(50+20)万元=70万元
4.项目部采用的试压及冲洗用水是否合格的判断及理由如下:
判断:项目部采用的试压及冲洗用水不合格。
理由:不锈钢管道的试压及冲洗用水的氯离子含量要小于25ppm。
建设单位否定施工单位拒绝阀门维修的理由:
(1)阀门虽为建设单位指定产品,但阀门合同的签订及采购是施工单位(质量责任主体)。
(2)工程还处于质保期内,施工单位应该无条件维修。
转载请注明原文地址:https://tihaiku.com/jzgc/243262.html

最新回复(0)
