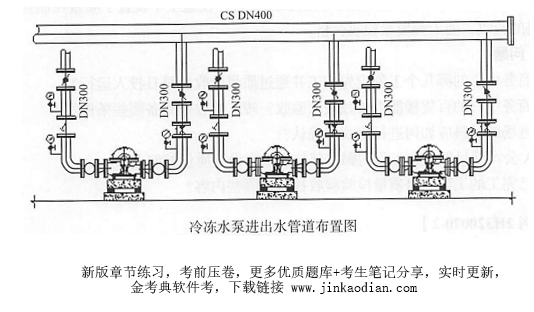

某安装公司承包某分布式能源中心的机电安装工程,工程内容有:冷水机组、配电柜、水泵

admin2022-08-02  38

问题 某安装公司承包某分布式能源中心的机电安装工程,工程内容有:冷水机组、配电柜、水泵等设备的安装和冷水管道、电缆排管及电缆施工。分布式能源中心的冷水机组、配电柜、水泵等设备由业主采购,金属管道、电力电缆及各种材料由安装公司采购。冷冻水泵进出水管道布置如下图所示。安装公司项目部进场后,编制了施工方案,施工进度计划及质量预控方案。对业主采购的冷水机组、水泵等设备检查、核对技术参数,符合设计要求。设备基础验收合格后,采用卷扬机及滚杠滑移系统将冷水机组二次搬运、吊装就位,安装中设置了质量控制点,做好施工记录,保证了安装质量,达到设计及安装说明书要求。项目部在冷冻水管道施工中,发现冷冻水泵出口管道的设计不符合规范,项目部向设计单位提出设计变更,要求更改冷冻水泵出口管道的设计。最后,在各相关方的协同配合下,工程按期通过验收。问题:1.冷冻水泵出口管道的设计存在什么问题?项目部如何提请设计变更?2.项目部在验收水泵时应认真核对哪些技术参数?3.项目部编制的质量预控方案包括哪些内容?4.冷水机组安装过程中需要设置的质量控制点有哪些?

选项

答案

解析 1.《通风与空调工程施工质量验收规范》GB50243-2016规定:空调水系统并联水泵的出口管道进入总管应采用顺水流斜向插接的连接形式,夹角不应大于60°。冷冻水泵出口管道进入总管未采用顺水流斜向插接的连接形式,不符合规范的规定。
项目部提请设计变更程序:项目部应填写设计变更申请单,交建设(监理)单位审核签字后,送原设计单位进行设计变更。
2.项目部在验收水泵时,应认真核对水泵的型号、流量、扬程、功率等技术参数。
3.项目部编制的质量预控方案的内容包括:工序名称;可能出现的质量问题;提出质量预措施。
4.质量控制点是指对工程的性能、安全、寿命、可靠性等有严重影响的关键部位或对下道工序有严重影响的关键工序.:冷水机组安装过程中需要设置的质量控制点有:设备基础验收、垫铁敷设、设备安装的水平度与垂直度、设备试运行。
