(2020年真题)安装公司承接-商务楼的机电安装工程项目,工程内容包括:通风空调

admin2022-08-02  36

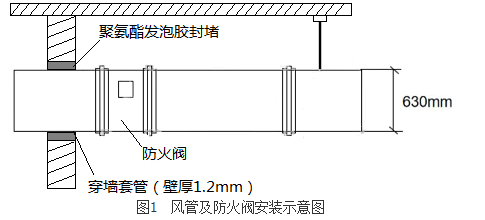

问题 (2020年真题)安装公司承接-商务楼的机电安装工程项目,工程内容包括:通风空调,给排水建筑电气和消防工程等。A公司签订合同后经业主同意将消防工程分包给B公司。在开工前,A公司组织有关工程技术人员管理人员依据施工组织设计,设计文件,施工合同和设备说明书等资料,对相关人员进行项目总体交底。A公司项目部进场后,依据施工验收规范和施工图纸制定了金属风管的安装程序:测量放线→支吊架安装-→风管检查-→组合连接-→风管调整-→风管绝热-→漏风量测量→质量检查。风管制作材料有1.0mm,1.2mm镀锌钢板,角钢等,施工后风管板材拼接,风管制作,风管法兰连接等检查均符合质量要求,但防火阀安装风管穿墙(见图1)存在质量问题,监理工程师要求项目部返工,项目组织施工人员返工后,工程质量验收合格。1.开工前,需要对哪些相关人员进行项目总体交底2.项目部制定的金属风管安装程序存在什么问题会造成什么后果。3.本工程的风管板材拼接应采用哪种方法风管与风管的连接方式4.图1的示意图中有哪些不符合规范要求写出正确的做法。

选项

答案

解析 P146-152

1.在工程开工前,需要对项目部职能部门、专业技术负责人和主要施工负责人及分包单位有关人员进行总体交底。(5分)
2.(1)风管安装程序存在的问题:应先进行风管漏风量测量,待测量漏风量合格后再进行风管绝热。(2分)(2)会造成的后果:先对风管绝热,在进行漏风量测试时如果发现漏风量不符合要求,对风管进行检查和维修时会破坏绝热层。(3分)
3.(1)本工程中用于制作风管的材料厚度小于等于1.2mm,风管板材拼接可采用咬口连接和铆接。(2分)(2)风管与风管连接可采用法兰连接、薄钢板法兰连接。(2分)
4.(1)穿墙套管的厚度1.2mm不符合规范要求;应设厚度不小于1.6mm的钢制防护套管。(2分)(2)风管与防护套管之间应采用聚氨酯发泡胶封堵不符合规范要求;,风管与防护套管之间应采用不燃柔性材料封堵。(2分)(3)防火阀未设置独立的吊架不符合规范要求;边长大于或等630mm的防火阀应设置独立的支吊架。(2分)
转载请注明原文地址:https://tihaiku.com/jzgc/241823.html

最新回复(0)
