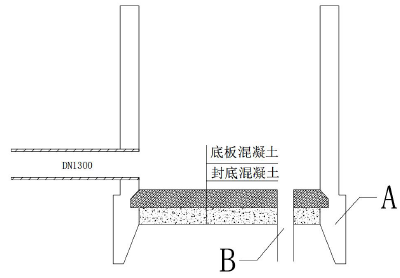

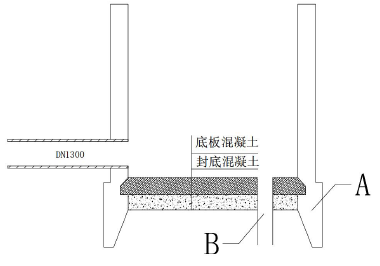

问题 某公司承接一钢筋混凝土污水管道工程,长度90m,管道DN1300mm,计划采用开槽法施工,施工前,项目部进场调研发现:管道穿越现有城市道路范围内,车流量较大,项目部依据施工图设计拟定了施工方案,并组织对施工方案进行专家论证。根据专家论证意见,项目部提出工程变更,管道采用密闭式顶管机顶管施工,始发工作井采用沉井法施工,始发井如图4-1 所示,该项工程变更获得建设单位的批准。图4-1:始发井示意图施工过程中发生如下事件:事件一:沉井采用排水下沉,下沉到设计标高后,进行沉井封底,为了保证施工质量和安全,封底前需要设置B,封底完成后即将B 进行封填。事件二:沉井施工完成后,开始进行顶管设备和排水管道的吊装作业,为了保证吊装安全,项目部采取了一定的措施。事件三:顶管施工完成后,项目部认为管道直径较大,无需做严密性试验,然后准备进入下道工序,遭到了监理工程师的制止。问题:1.写出图4-1 中A、B 的名称,并指出设置B 的作用。2.指出事件一的错误之处,并改正。3.写出项目部吊装作业应采取的安全措施。4.顶管管节启动后出洞前应检查哪些部位?5.事件三中,监理工程师的做法是否正确,并说明理由。

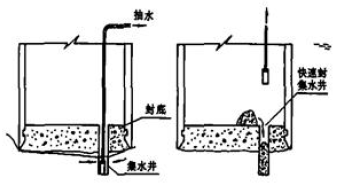

选项

答案

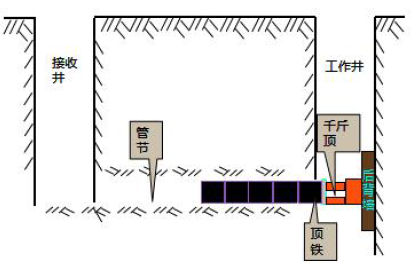

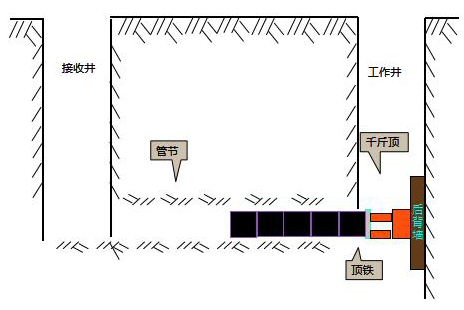

解析 1.写出图4-1 中A、B 的名称,并指出设置B 的作用。1.(1)A:刃脚,B:泄水井;(2)泄水井的作用:降低地下水位,营造干燥作业环境,确保施工质量;减小地下水压力,避免沉井上浮。2.指出事件一的错误之处,并改正。事件一:沉井采用排水下沉,下沉到设计标高后,进行沉井封底,为了保证施工质量和安全,封底前需要设置B,封底完成后即将B 进行封填。2.错误之处:封底完成后即将B 进行封填改正:封底前应设置泄水井,底板混凝土强度达到设计强度等级且满足抗浮要求时,方可封填泄水井、停止降水。3.写出项目部吊装作业应采取的安全措施。3.(1)在主要施工部位、作业点、危险区,都必须挂有安全警示牌;(2)新进场的吊装机械设备在投入使用前,必须按照机械设备技术试验规程和有关规定进行检查、鉴定和试运行,经验收合格后方可入场投入使用;(3)起重作业前应试吊,吊离地面100mm 左右时,应检查重物捆扎情况和制动性能,确认安全后方可起吊;(4)起吊时工作井内严禁站人,当吊运重物下井距作业面底部小于500mm 时,操作人员方可近前工作。(5)工作井上、下作业时必须有联络信号。4.顶管管节启动后出洞前应检查哪些部位?4.管节启动后,出洞前应检查顶进设备(顶铁、千斤顶、油泵、油表)是否运行正常,管节本身是否出现裂痕破坏,沉井井壁是否出现裂痕,顶进开挖面是否稳定等。5.事件三中,监理工程师的做法是否正确,并说明理由。事件三:顶管施工完成后,项目部认为管道直径较大,无需做严密性试验,然后准备进入下道工序,遭到了监理工程师的制止。5.监理工程师的做法正确理由:本工程为污水管道,根据相关规定污水、雨污水合流管道及湿陷土、膨胀土、流沙地区的雨水管道,必须经严密性试验合格后方可投入运行。
转载请注明原文地址:https://tihaiku.com/jzgc/240336.html

最新回复(0)
