A公司承建某地下水池工程,为现浇钢筋混凝土结构。混凝土设计强度为C35,抗渗等级

admin2022-08-02  46

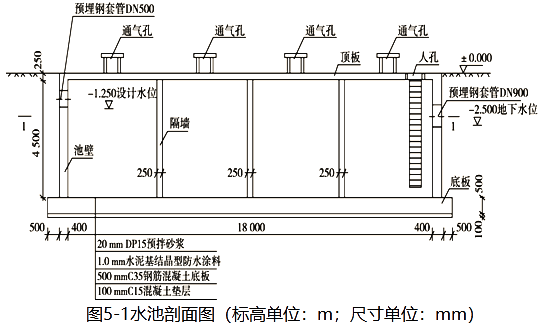

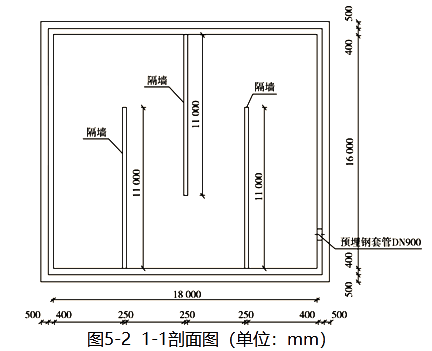

问题 A公司承建某地下水池工程,为现浇钢筋混凝土结构。混凝土设计强度为C35,抗渗等级为P8。水池结构内设有三道钢筋混凝土隔墙,顶板上设置有通气孔及人孔,水池结构如图5-1,5-2所示。A公司项目部将场区内降水工程分包给B公司。结构施工正值雨期,为满足施工开挖及结构抗浮要求,B公司编制了降排水方案,经项目部技术负责人审批后报送监理单位。水池顶板混凝土采用支架整体现浇,项目部编制了顶板支架支拆施工方案,明确了拆除支架时混凝土强度、拆除安全措施,如设置上下爬梯、洞口防护等。项目部计划在顶板模板拆除后,进行底板防水施工,然后再进行满水试验,被监理工程师制止。项目部编制了水池满水试验方案,方案中对试验流程、试验前准备工作,注水过程、水位观测、质量、安全等内容进行了详细的描述,经审批后进行了满水试验。【问题】1.B公司方案报送审批流程是否正确?说明理由。2.请说明B公司降水注意事项、降水结束时间。3.项目部拆除顶板支架时混凝土强度应满足什么要求?请说明理由。请列举拆除支架时,还有哪些安全措施?4.请说明监理工程师制止项目部施工的理由。5.满水试验前,需要对哪个部位进行压力验算?水池注水过程中,项目部应关注哪些易渗漏水部位?除了对水位观测外,还应进行哪个项目观测?6.请说明满水试验水位观测时,水位测针的初读数与末读数的测读时间;试计算池壁和池底的浸湿面积(单位:m2)。

选项

答案

解析 1.B公司方案报送审批流程是否正确?说明理由。
答:否(不正确)。
理由:B单位编制的降水方案,因为基坑深度已达到5m,属于超过一定规模的危险性较大工程,所以需要编制专项施工方案,并进行专家论证。
①方案应当由A公司(施工总承包单位)技术负责人及B公司技术负责人共同审核签字盖章后上报总监理工程师审查;
②再由A公司(施工总承包单位)组织召开专家论证会对方案进行论证后,依据专家意见修改施工方案;
③修改后的方案再经审核审批后,方可实施。
2.请说明B公司降水注意事项、降水结束时间。
答:(1)降水注意事项:
①水位应将至基坑底以下500mm;
②雨期施工中要在基坑四周设防汛墙,防止外来水进入基坑;
③基坑内四周埋设排水盲管和抽水设备,一旦发生基坑内积水随即排水;
④有应急供电和排水设施保证可靠性;
⑤连续不间断降水,并应监测对周边建筑物、管线和环境的影响。
(2)降水结束时间:水池满水试验合格且具备抗浮条件后,方可停止降水。
3.项目部拆除顶板支架时混凝土强度应满足什么要求?请说明理由。请列举拆除支架时,还有哪些安全措施?
答:(1)应达到100%的设计的混凝土抗压强度标准值。
理由:顶板跨度超过8m,混凝土强度达到100%设计抗压强度后方可拆除后方可拆除。
(2)安全措施:
①拆除现场应设作业区,其边界设警示标志,并由专人值守,非作业人员严禁入内。
②拆除采用机械作业时应由专人指挥。
③拆除应按施工方案或专项方案要求由上而下逐层进行,严禁上下同时作业。
④严禁敲击、硬拉杆件和配件。
⑤严禁抛掷杆件、配件。
⑥拆除的杆件、配件应分类码放。
4.请说明监理工程师制止项目部施工的理由。
答:现浇钢筋混凝土池体的防水层、防腐层施工之前进行满水试验。
5.满水试验前,需要对哪个部位进行压力验算?水池注水过程中,项目部应关注哪些易渗漏水部位?除了对水位观测外,还应进行哪个项目观测?
答:(1)应对预留孔洞、预埋管口及进出水口的临时封堵结构进行压力验算。
(2)池壁与底板交界处、预埋管、预留孔洞等周围。
(3)沉降量。
6.请说明满水试验水位观测时,水位测针的初读数与末读数的测读时间;试计算池壁和池底的浸湿面积(单位:m2)。
答:(1)初读数:注水至设计水深24h后;
末读数:初读数后间隔不少于24h后。
池底标高:0-0.25-4.5=-4.75m
满水试验设计水深:-1.25-(-4.75)=3.5m
满水试验注满水用时:3.5÷2+2=3.75d
注水值设计水深24h后,测读初读数为第4.75d;测读水位的初读数与末读数的间隔时间应不少于24h,测读末读数为第5.75d。
(2)池壁浸湿面积:2×(16+18)×3.5=238(m2)
池底浸湿面积:16×18=288(m2)
转载请注明原文地址:https://tihaiku.com/jzgc/240193.html

最新回复(0)
