某城市主干道改扩建工程,是在原主路范围内进行高架桥段一地面段一人地段改扩建,包括
某城市主干道改扩建工程,是在原主路范围内进行高架桥段一地面段一人地段改扩建,包括
admin
2022-08-02
37
问题
某城市主干道改扩建工程,是在原主路范围内进行高架桥段一地面段一人地段改扩建,包括高架桥段、地面段、u形槽敞开段和地下隧道段,总长1.72km,具体见施工平面图。标段周边有多处永久建筑,临时用地极少,环境保护要求高;现状道路交通量大,施工时现状交通不断行。本标段地下水位较高,属富水地层;有多条现状管线穿越地下隧道段,需进行拆改挪移。

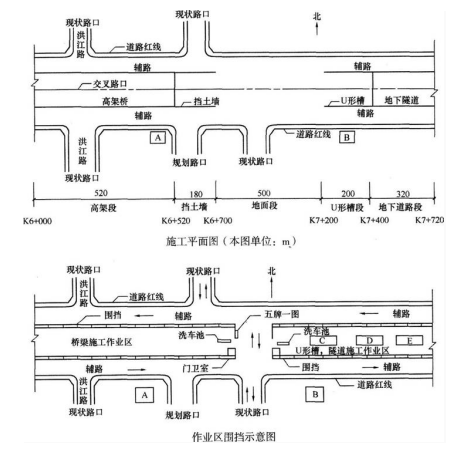

施工作业区设在围挡内,临时用电变压器可安放于施工平面图中A、B位置,电缆敷设方式待定。U形槽敞开段围护结构为直径φ1000mm的钻孔灌注桩,外侧是高压旋喷桩止水帷幕,内侧挂网喷浆。降水措施采用止水帷幕外侧设置观察井、回灌井,坑内设置管井降水,配轻型井点辅助降水。地下隧道段为单箱双室闭合框架结构,采用明挖方法施工,围护结构为地下连续墙及钢筋混凝土支撑。问题:1.施工平面图中,在A、B两处如何设置变压器电缆如何设置说明理由。2.根据作业区围挡示意图,地下连续墙施工时,C、D、E位置设置何种设施较为合理3.观察井、回灌井、管井的作用分别是什么4.本工程基坑的施工难点是什么5.施工地下连续墙时,导墙的作用有哪些
选项
答案
解析
1.(1)A、B处均设置变压器。
理由:高架桥段、U形槽段和地下隧道是两个独立的子单位工程,用电负荷均较大而且作业区长度较长,只布置一处压降损失大,可靠性不高。
(2)围挡进出口处电缆采用埋地敷设,其余地方则挂在离地2m以上的围挡墙上。理由:高架桥梁的吊装机械和U形槽段及地下隧道区围护结构的施工机械对作业范围内的净空要求都很高,如果电缆采用架空敷设,将会缩小施工机械的作业空间,存在触电等多种潜在风险,而埋地及挂墙敷设安全性高,对工序作业影响小,是工地上常用的符合规范要求的方法。
2.C——临时堆土区;
D——钢筋笼加工区;
E——泥浆处理区。
3.观察井——观察地下水位;
回灌井——保持地下水位,避免周边地层沉降,从而保护周边环境;
管井——降水。
4.本工程基坑的施工难点为:环境保护,地下水控制,地下管线保护,临时交通组织。
5.①基准作用;
②承重;
③存蓄泥浆。
转载请注明原文地址:https://tihaiku.com/jzgc/240170.html
本试题收录于:
二建市政工程实务题库二级建造师分类
二建市政工程实务
二级建造师
相关试题推荐
将地面皮带运输走廊选作质量控制点的原因是该工程属于()。A.隐蔽工程 B.关
矿井项目的施工准备阶段,一般应以安排()为主。A.地面永久工程准备 B.矿井
将地面平面坐标系统传递到井下的测量,简称()。A.联系测量 B.贯通测
关于联系测量的概念说法错误的是(??)A.将矿区地面平面坐标系统和高程系统传递到
关于矿山地面施工测量控制网建立的原则,说法错误的是( )A.当原区域内的控制网
地面工程施工平面控制网通常采用的形式有()。A.测边网 B.GPS网
背景资料: 某建筑施工单位A承包某地面工程,包括有一岩坡需要爆破的工作。考虑到
矿井联系测量的目的是()。A.将地面平面坐标系统传递到井下 B.将地面高程
某矿井主要运输大巷围岩稳定性中等,局部地段岩石比较破碎,但没有涌水,该地段巷道支
每个矿井至少有()个独立的能行人的直达地面的安全出口。A.1 B.2
随机试题
[originaltext]M:DidHenrypaintthewholebookshelfhimself?W:Hehaditpain
Youshouldspendabout20minutesonQuestions1-13whicharebasedonReading
"SymbioticRelationships"Symbiosisisaclose,long-lasti
VeryfewpeopleinhistoryhaveleftarecordasclearasJohnAdams.He【C1】__
对于带负荷调压变压器的变比,调度人员可以根据系统运行情况进行调整和控制()
下列选项中,属于施工准备阶段质量管理内容的有()。A、建立质量管理体系和组织机
物价不稳定既可表现为通货膨胀,也可以表现为通货紧缩。
施工图预算的编制方法有( )和实物量法两种。A.单价法 B.清单计价法 C
下列建筑管道工程划分,属于子分部工程的是( )。A.卫生器具 B.室内排水系
A.甲肝病毒 B.流感病毒 C.水痘一带状疱疹病毒 D.乙脑病毒 E.乙
最新回复
(
0
)
