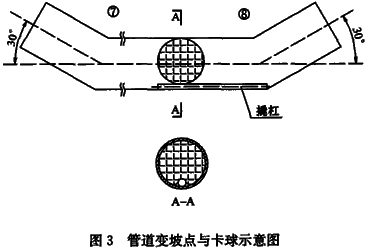

某公司中标承建中压A天然气直埋管线工程,管道直径DN300mm,长度1.5km,由节点①至节点⑩,其中节点⑦、⑧分别为30°的变坡点,如图3所示,项目部编制了施工组织设计,内容包括工程概况、编制依据、施工安排、施工准备等。在沟槽开挖过程中,遇到地质勘察时未探明的墓穴。项目部自行组织人员、机具清除了墓穴,并进行换填级配砂石处理,导致增加了合同外的工作量。管道安装焊接完毕,依据专项方案进行清扫与试验。管道清扫由点①向⑩点方向分段进行,清扫过程中出现了卡球的迹象。根据现场专题会议要求切开⑧点处后,除发现清扫球处,还有一根撬杠。调查确认是焊工为预防橇杠丢失临时放置在管腔内,但忘记取出,会议确定此次事故为质量事故。
1.补充完善燃气管道施工组织设计内容。2.项目部处理墓穴所增加的费用可否要求计量支付?说明理由。3.简述燃气管道清扫的目的和清扫应注意的主要事项。4.针对此次质量事故,简述项目部应采取的处理程序和加强哪些方面管理。
选项
答案
解析
1.补充完善燃气管道施工组织设计内容。
答:施工现场平面布置、施工(焊接)技术方案、主要施工(质量、安全)保证措施、(功能性)试验方案、试运行方案。
2.项目部处理墓穴所增加的费用可否要求计量支付?说明理由。
答:不可以。施工单位未履行变更程序即自行处理,是施工方的责任。
3.简述燃气管道清扫的目的和清扫应注意的主要事项。
答:管道清扫的目的:清除残存水、杂(脏、污)物。
清扫应注意:扫球直径与管径相匹配和清扫压力控制。
4.针对此次质量事故,简述项目部应采取的处理程序和加强哪些方面管理。
答:项目部应分析原因,从人、材、机、法、环5个方面进行分析调查、分清责任(或处罚责任)、制定修复(处理)方案,并履行手续后进行修复。
项目部应加强交接班(签字)制度,提高施工人员的责任意识,改进过程控制(三检工作、器具管理)。
转载请注明原文地址:https://tihaiku.com/jzgc/239883.html
本试题收录于:
二建市政工程实务题库二级建造师分类
二建市政工程实务
二级建造师
相关试题推荐
矿业工程建筑安装工程费中的社会保险费包括()。A.养老保险费 B.失业保险费
关于矿业工程施工总平面布置原则的说法,正确的有()。A.临时变电所应布置在工业
立井井筒工程的破损性检验不应超过()处。A.2 B.3 C.4 D.5
某施工单位承包一矿井的边界回风井井筒及相关井下巷道工程,回风井井筒净直径6m,井
某矿业工程项目采用公开招标方式进行施工招标。A、B、C、D、E、F、G7家施工
检测喷射混凝土工程断面规格尺寸的方法有()。A.挂线测量法 B.激光测距法
开工前建设工程质量监督机构进行质量监督检查的具体内容有()。A.建设各方的工程经
加快井巷工程关键路线施工速度的方法有()。A.全面规划,统筹安排,综合平衡 B
巷道施工爆破参数包括()等。A.炮眼直径 B.炮眼深度 C.炮眼数目 D.
可由矿业工程专业注册建造师担任施工项目负责人的专业工程是()。A.疏浚工程 B
随机试题
Woman:Protectingtheenvironmentshouldbeontheagendaofeveryoneofus.Ma
FiveTipsforStudyingAmericanRevolutionAmericanRevoluti
[originaltext]M:Excuseme.I’mastrangerhereandhavelostmyway.Couldyou
Therewasatimewhen,ifaladygotontoacrowdedbusortrain,agentlema
A. B. C. D.
海关对一般进出口货物监管的最后一个环节是()。A、货物的验收B、货物的检验
党的十九届五中全会作出“加快构建以国内大循环为主体、国内国际双循环相互促进的新发
2015年1月4日,甲公司初次录用张某并安排其担任车间操作工,月工资5000元,
(2020年真题)甲酒厂为增值税一般纳税人,2019年10月销售啤酒取得含增
高度12m的工业厂房,没有选色要求,适宜的光源选择为()。A.直管荧光灯;B荧
最新回复
(
0
)
