首页
登录
建筑工程
(2021年第1批真题)背景资料:某公司承接了某市高架桥工程。桥幅宽25m,共1
(2021年第1批真题)背景资料:某公司承接了某市高架桥工程。桥幅宽25m,共1
admin
2022-08-02
40
问题

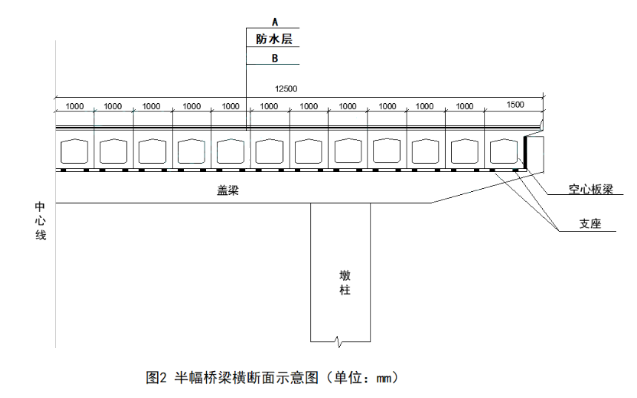

(2021年第1批真题)背景资料:某公司承接了某市高架桥工程。桥幅宽25m,共14跨,跨经为16m。为双向六车道,上部结构为预应力空心板梁,平幅桥断面示意图如图2所示:
合同约定4月1日开工,国庆通车,工期6个月,其中:预制梁场(包括底膜)建设需要1个月,预应力空心板梁预制(含移梁)需要4个月,制梁期间正值高温,后续工程施工需要1个月。每片空心板梁预制只有7天时间,项目部制定的空心板梁施工工艺流程依次为:钢筋安装→C→模板安装→钢绞线穿束→D→养护→拆除边摸→E一压泵→F→移梁让出底膜。项目部采购了一批钢绞线共计50t,抽取部分进行了力学性能实验及其他实验,检验合格后用于预应力空心板梁制作。问题:1.写出图2桥面铺装层中A、B的名称。2.写出图中桥梁支座的作用,以及支座的名称。3.列式计算预应力空心板梁加工至少需要的模板数量,(每月按30天计算)。4.补齐项目部制定的预应力空心板梁施工工艺流程,写出C、D 、E、 F的工序名称。5.项目部采购的钢绞线按规定应抽取多少盘进行力学性能试验和其他实验?
选项
答案
解析
1.A:面层;B:整平层。
2.桥梁支座的作用:连接桥梁上部结构和下部结构的重要结构部件,位于梁体和垫石之间,它能将桥梁上部结构承受的荷载和变形(位移和转角)可靠地传递给桥梁下部结构,是桥梁的重要传力装置。
支座的名称:板式橡胶支座
3.空心板梁数量:12x2x14=336片,总的预制时间为4个月(120天),每片梁预制时间为7天,即占用模板时间为7天,故单套模板可以周转120÷7≈17(次),336÷17=19.76(套),所以至少需要20套模板。
4.C:预应力管道安装;D:混凝土浇筑;E:预应力张拉;F:封锚。
5.项目部采购的钢绞线按规定应抽取3盘进行力学性能试验和其他实验。
教材页码:P51-53
转载请注明原文地址:https://tihaiku.com/jzgc/236789.html
本试题收录于:
二建市政工程实务题库二级建造师分类
二建市政工程实务
二级建造师
相关试题推荐
电气安装工程中,采用一次回路接线有()。A.隔离开关的接线 B.控制操作信号
电气设备安装的施工程序中,电缆敷设的紧后工序是()。A.设备安装 B.回路接
球罐散装法施工程序,正确的是( )A.其施工程序为:支柱上、下段组装→赤道带安装
管道安装前应具备的条件包括( )。A.与管道有关的土建工程正在办理交接手续 B
管道工程施工程序中,“管道安装”的紧后工序是( )。A.管道系统防腐 B.管道
工业管道工程的施工程序正确的是( )A.施工准备→配合土建预留、预埋、测量→管道
根据《电气装置安装工程电气设备交接试验标准》的相关要求,交接试验注意事项中正确的
油浸式电力变压器的施工程序,开箱检查→二次搬运→设备就位→( )→验收。以下缺少
设备安装工程的永久基准点使用的材料,最好采用( )。A.钢铆钉 B.木桩 C
下列吊装方案属于超过一定规模危险性较大的分部分项工程的是( )。A.两台起重机联
随机试题
Manypeopleareextremelydisappointedwiththe(perform)______ofthisgovernme
______whichbeganpublishingin1785,istheUnitedKingdom’soldestdailynews
Her______toexecutivemanagerisanacknowledgmentofherhardworkandunusual
Thebabyelephant,Sheila,was【D1】_________BelfastZoobecauseoffearsshemigh
某试验室拟设计一组质量比为石灰:粉煤灰:土=10:14:76的二灰稳定细粒土试件
十个月小儿,1月来咳嗽、发热、呼吸促,一周来嗜睡、进食差、间断呕吐,来急诊。查体
B解析观察题干中的四个图形及四个选项图形,可得将题干中四个图形按照下列规律叠加后,再将重叠的线段去掉可得到问号处的图形。叠加规律为:将第一个图形叠加在第二个图
某6层住宅(见图),各层层高为2.8m。室外高差为0.6m,基础埋深1.6m,墙
在心理测试中,()可以说明某一测试结果分数相对同类测试者所处的水平。A.效
骨化性肌炎,在肌肉组织内出现骨组织,称为 A.萎缩B.增生C.化生 D.肥
最新回复
(
0
)
