某公司承建沿海某开发区路网综合市政工程道路等级为城市次干路沥青混凝土路面结构总长

admin2022-08-02  47

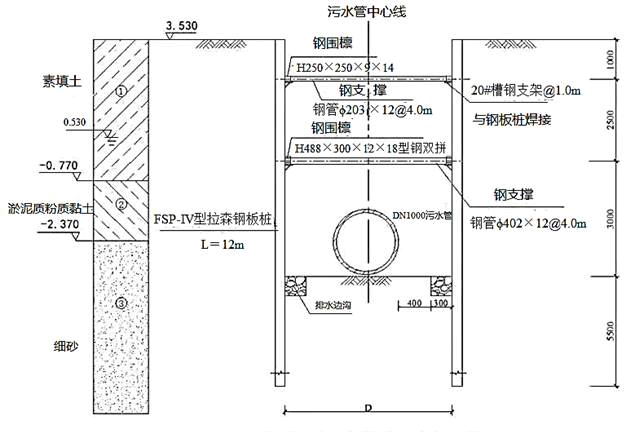

问题 某公司承建沿海某开发区路网综合市政工程道路等级为城市次干路沥青混凝土路面结构总长约为10Km。随路敷设雨水、污水、给水、通信和电力等管线;其中污水管道为HDPE缠绕结构壁B型管(以下简称HDPE管)承插——电熔接口开槽施工拉森钢板桩支护流水作业方式。污水管道沟槽与支护结构断面如图4所示。污水管道沟槽与支护结构断面图(高程单位:m;尺寸单位:mm)施工过程中发生如下事件:事件一:HDPE管进场项目部有关人员收集、核验管道产品质量证明文件、合格证等技术资料抽样检查管道外观和规格尺寸。事件二:开工前项目部编制污水管道沟槽专项施工方案确定开挖方法、支护结构安装和拆除等措施经专家论证、审批通过后实施。事件三:为保证沟槽填土质量项目部采用对称回填、分层压实、每层检测等措施以保证压实度达到设计要求且控制管道径向变形率不超过3%。问题:1、根据图4列式计算地下水埋深h(单位为m)指出可采用的地下水控制方法。2、事件一中HDPE管进场验收存在哪些问题?给出正确做法。3、结合工程地质情况写出沟槽开挖应遵循的原则。4、从受力体系转换角度简述沟槽支护结构拆除作业要点。5、根据事件三叙述给出污水管道变形率控制措施和检测方法。

选项

答案

解析 1.(1)地下水埋深:3.530-0.530=3m;
(2)可采用的地下水控制方法:降水、隔水。
2.存在问题1:项目部有关人员抽样检查不妥(1分)正确做法:应当在建设或监理单位的见证下由项目部相关试验技术人员抽样检查(1分);
存在问题2:检验项目不全(1分);正确做法:还应检查每一批次出厂检验报告或第三方检测报告(1分)、使用的聚乙烯原料级别和牌号(1分)、颜色(1分)、不圆度(1分)、生产日期(1分)、产品标志(1分)。
3.①支撑应随挖土及时安装先支撑后开挖。(1分)﹔
②开挖应均匀对称分层分段开挖做到土方平衡(1分);
③槽底原状地基土不得扰动机械开挖时槽底预留200-300mm土层由人工开挖至设计高程整平。(1分)
④地下水降至槽底以下不小于0.5m后开挖。
4.应当在回填图回填、夯实且回填高度经计算达到换撑要求的承载力时方可拆除支撑。沟槽全部回填完成后拨出钢板桩。
5.(1)控制措施:①回填前检查管道有无损伤或变形有损伤的管道及时更换(1分);②回填施工时应在管内设竖向支撑(1分);③回填材料由沟槽两侧对称运入槽内不得直接扔在管道上不得集中推入(1分);④管道两侧应对称进行压实不得使管道位移或损伤(1分)。
(2)检测方法:观察(1分)钢尺直接量测(1分)圆度测试板(1分)或芯轴仪在管内拖拉量测(1分)。
