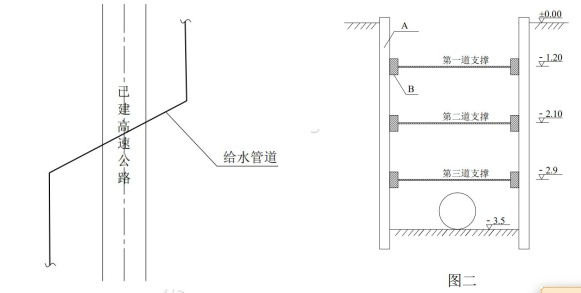

问题 某公司承建一城市 DN600给水管道工程,管线随已建高速公路沿线敷设,其中 80m与已建高速公路斜交,管线布置如下图一所示。施工单位开工前,项目经理组织人员进行现场踏勘,经查阅地质资料及现场调查,发 现现场地质属于软土,地下水位位于地面下 2m 处。根据地质资料,项目部编制了管道施工的方案,沿高速公路 敷设段采用开槽施工,拉森板桩作为沟槽的围护结构,支撑采用横排撑板,沟槽断面图如图二所示;与高速公 路斜交段拟采用不开槽施工技术施工。施工过程中发生如下事件:事件一:开槽施工过程中,施工单位决定采用机械开挖至设计标高-3.5m 处,因操作不当,实际开挖标高 -3.7m,项目部采取原土回填并压实,压实度略低于原地基土密实度。事件二:管道施工时,因正处于梅雨季节,连续降雨,导致工程停工 10天,后又遇台风天气,造成工程停 工 4 天,台风过后,施工单位发现部分机械遭水浸泡损坏,维修机械又停工 3 天,施工单位就以上原因向建设 单位索赔工期 17天。问题:1.最适合本工程斜交段的不开槽施工技术是什么?为什么? 2.请写出图二中 A、B 所代表的名称,并指出图中的两处错误和原因。 3.指出事件一中施工单位的不妥之处,并说明理由。 4.事件二中,项目部可以索赔多少工期?为什么?

选项

答案

解析 1.最适合本工程斜交段的不开槽施工技术是顶管法。
理由:不开槽施工技术包括:顶管(含曲线)法、盾构法、浅埋暗挖法、水平定向钻法,夯管法。本工程管径 DN600,盾构和浅埋暗挖不适用。水平定向钻和夯管法含水地层都不适用。顶管法适用于各种土层,适用管径为 300~4000.所以选择顶管法。
2.A:拉森板桩、B:围檩。
错误一:第一道支撑距离地面 1.2m。
原因:本工程地质为软土,并且采用横排撑板支撑,开始支撑的沟槽开挖深度不得超过 1.0m;
错误二:第一道支撑与第二道支撑距离为 2.1-1.2=0.9m。
原因:开挖与支撑交替进行,每次交替的深度宜为 0.4 ~ 0.8m。
3.不妥之处一:施工单位决定采用机械开挖至设计标高-3.5m处。
理由: 槽底原状地基土不得扰动,机械开挖时槽底预留 200 - 300mm 土层,由人工开挖至设计高程,整平。
不妥之处二:因操作不当,实际开挖标高-3.7m,项目部采取原土回填并压实,压实度略低于原地基土密实度。 理由: 槽底局部超挖或发生扰动时,超挖深度不超过 150mm时,可用挖槽原土回填夯实,其压实度不应低于
原地基土的密实度;本工程超挖深度 3.7-3.5=0.2m>150mm,不能用原土回填。
4.可以索赔 4天。理由:梅雨期不属于“一个有经验的承包商不能合理预见的风险”,所以施工单位不可以进
行工期索赔,台风天气属于不可抗力,可以索赔工期 4天,机械遭水浸泡属于施工单位自身防护措施不当,不 可以索赔。
