某公司中标承建中压A天然气直埋管线工程,管道直径DN300mm,长度1.5km,
某公司中标承建中压A天然气直埋管线工程,管道直径DN300mm,长度1.5km,
admin
2022-08-02
50
问题

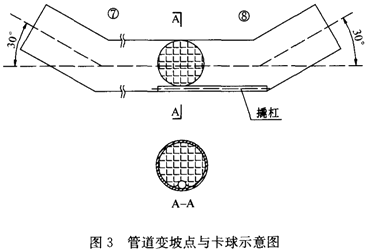

某公司中标承建中压A天然气直埋管线工程,管道直径DN300mm,长度1.5km,由节点①至节点⑩,其中节点⑦、⑧分别为30°的变坡点,如图3所示,项目部编制了施工组织设计,内容包括工程概况、编制依据、施工安排、施工准备等。在沟槽开挖过程中,遇到地质勘察时未探明的墓穴。项目部自行组织人员、机具清除了墓穴,并进行换填级配砂石处理,导致增加了合同外的工作量。管道安装焊接完毕,依据专项方案进行清扫与试验。管道清扫由点①向⑩点方向分段进行,清扫过程中出现了卡球的迹象。根据现场专题会议要求切开⑧点处后,除发现清扫球处,还有一根撬杠。调查确认是焊工为预防橇杠丢失临时放置在管腔内,但忘记取出,会议确定此次事故为质量事故。
问题:1.补充完善燃气管道施工组织设计内容。2.项目部处理墓穴所增加的费用可否要求计量支付?说明理由。3.简述燃气管道清扫的目的和清扫应注意的主要事项。4.针对此次质量事故,简述项目部应采取的处理程序和加强哪些方面管理。
选项
答案
解析
1.补充完善燃气管道施工组织设计内容。
施工现场平面布置、施工(焊接)技术方案、主要施工(质量、安全)保证措施、(功能性)试验方案、试运行方案。
2.项目部处理墓穴所增加的费用可否要求计量支付?说明理由。
不可以(或不能、不妥、否)。施工单位未履行变更程序即自行处理,是施工方的责任。
3.简述燃气管道清扫的目的和清扫应注意的主要事项。
管道清扫的目的:清除残存水、杂(脏、污)物。
清扫应注意:扫球直径与管径相匹配和清扫压力控制。
4.针对此次质量事故,简述项目部应采取的处理程序和加强哪些方面管理。
项目部应分析原因,从人、材、机、法、环5个方面进行分析调查、分清责任(或处罚责任)、制定修复(处理)方案,并履行手续后进行修复。
项目部应加强交接班(签字)制度,提高施工人员的责任意识,改进过程控制(三检工作、器具管理)。
转载请注明原文地址:https://tihaiku.com/jzgc/236347.html
本试题收录于:
二建市政工程实务题库二级建造师分类
二建市政工程实务
二级建造师
相关试题推荐
在工程测量的基本程序中,设置纵横中心线后,下一步应进行的程序是()。A.安
当建筑管道穿过结构伸缩缝、抗震缝及沉降缝敷设时,做法正确的是()。A.在结
属于管道工程施工测量准备工作的有()。A.熟悉施工图纸 B.勘察施工现场
(2017一级真题)用GD1或GD2作为划分等级的管道是()。A.动力管道
室内给水金属管道立管管卡的设置要求,正确的是()。A.楼层高度小于或等于5
《特种设备安全监察条例》所称的特种设备包括压力容器(含气瓶,下同)、压力管道、(
建筑管道常用的连接方式有()。A.螺纹连接 B.法兰连接 C.胶水连接
按照安装许可类别划分,压力管道有()。A.长输(油气)管道 B.地下管道
可作为设计管道埋深、坡度和土方量计算依据的是()。A.管道平面布置图 B
立管管径≥110mm时,在楼板贯穿部位应设置阻火圈或长度()的防火套管。A
随机试题
Manystudentshavetolivewithroommateswhilegoingtoschooloruniversity.W
Iwanttomakeuseofthisshortgatheringtomakeclearourworkingrequire
[originaltext]M:Honey,thebasketballgameisabouttostart.Andcouldyoubr
NowWe’reTalking:HowVoiceTechnologyIsTransformingComputing[A]L
根据票据法律制度的规定,下列选项中属于支票出票时必须记载的事项有()。A.收款人
下列表达式不正确的是( )。A.变动制造费用标准分配率=变动制造费用预算总数/直
进行地基与基础的深层平板荷载试验时,出现()之一即可终止加载。 A.沉
平衡计分卡在保留了传统财务指标的基础上,增加了( )三方面的非财务指标,从而可
下列各项所得,免征个人所得税的是()。A.个人的房屋租赁所得 B.个人根据遗
下列工作内容中,属于工程项目建议书内容的是( )。A.比选确定设计方案 B.
最新回复
(
0
)
