某施工单位与建设单位按《建设工程施工合同(示范文本)》签订了固定总价施工承包合同
某施工单位与建设单位按《建设工程施工合同(示范文本)》签订了固定总价施工承包合同
admin
2022-08-02
43
问题

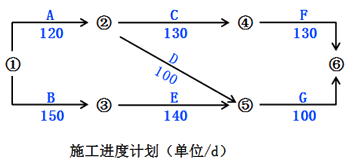

某施工单位与建设单位按《建设工程施工合同(示范文本)》签订了固定总价施工承包合同,合同工期390d,合同总价5000万元。施工前施工单位向工程师提交了施工组织设计和施工进度计划(如下图),并得到监理工程师的批准。
工程施工时遇到如下事件:事件一:A工作施工时遇到图纸未标明的地下障碍物,清除障碍物用了10天。事件二:B工作施工时基坑边坡支撑失稳,重新加固导致该工作延误3天。事件三:施工中原材料价格上涨,超出合同5万元。针对上述事件,施工单位按程序提出了工期索赔和费用索赔。问题:1.按照施工进度计划,确定该工程的关键线路和计算工期,并说明按此计划该工程能否按合同工期要求完工。2.对于施工过程中发生的事件,施工单位是否可以获得工期和费用补偿?分别说明理由。3.施工单位租赁土方机械用于工作A、B,日租金为1500元/d,则施工单位可以得到的土方租赁机械的租金补偿费用是多少?为什么?
选项
答案
解析
1.按照施工进度计划,确定该工程的关键线路和计算工期,并说明按此计划该工程能否按合同工期要求完工。
答:关键线路:①→③→⑤→⑥(或B→E→G),计算工期为390d,按此计划可以按合同工期要求完工。
2.对于施工过程中发生的事件,施工单位是否可以获得工期和费用补偿?分别说明理由。
答:事件一:不能获得工期补偿,因为工作A是非关键工作,延期没有超过总时差;可以获得费用补偿,因为图纸未标明的地下障碍物属于建设单位应承担的风险。
事件二:不能获得工期和费用补偿,因为基坑边坡支撑失稳属于施工单位施工方案有误,应由施工单位承担该责任。
事件三:不能获得费用补偿,因该工程施工合同是固定总价合同,物价上涨风险应由施工单位承担。
3.施工单位租赁土方机械用于工作A、B,日租金为1500元/d,则施工单位可以得到的土方租赁机械的租金补偿费用是多少?为什么?
答:施工单位应得到10d的租金补偿,补偿费用为10×1500=1.5(万元),因为工作A的延长导致该租赁机械在现场的滞留时间增加了10d,工作B不予补偿。
转载请注明原文地址:https://tihaiku.com/jzgc/236261.html
本试题收录于:
二建市政工程实务题库二级建造师分类
二建市政工程实务
二级建造师
相关试题推荐
下列耐火喷涂料施工技术要点中,错误的是()。A.采用湿法喷涂 B.喷涂方
室内给水管道施工程序中,管道安装的紧后工序是()。A.防腐绝热 B.支架
施工现场根据()和实际使用情况,合理安排好每种计量器具的检定周期。A.计量
在采暖工程施工中,散热器支管的坡度为(),坡度朝向应利于排气和泄水。A.0
电梯的安装、改造、维修,必须由电梯制造单位或者其通过合同委托、同意的依照本条例取
施工中常用于测量水平角和竖直角的仪器是()。A.经纬仪 B.水准仪 C
配电系统和施工机具应采用可靠的接零或接地保护,配电箱和开关箱均应设()。A
特种设备安装、改造、维修的施工单位应当在施工前,将拟进行的特种设备安装、改造、维
施工记录资料包括()。A.定位放线记录 B.特种设备安装检验及验收检验报
下列费用,属于企业管理费的有()。A.施工机械安拆费 B.仪器仪表维修费
随机试题
[originaltext]TheU.S.SpaceAgencyNASAsaysRussia’sorbitingMirspacest
Californiahasmorethantwothousand【S1】______ofplantsthatarenotfound
Howtoliveto100Agrowingbodyofresearchsugg
TheHurricane"TheHurricane,"with
【S1】[br]【S4】J)。根据句意,空格处缺少名词。根据上文,这些人有诸多不良习惯,再由drank和glasses可知,alcohol“酒精,酒”符合题
WhenDonaldOlayerenrolledinnursingschoolnineyearsago,hisfathertoo
男孩,10个月,确诊川崎病后出院,2个月后猝死于家中,死前无明显诱因,其死因可能
既能涩肠止泻,又能温中行气的药物是A、藿香 B、诃子 C、肉豆蔻 D、砂仁
建设单位应当将大型的人员密集场所和其他特殊建筑工程的消防设计文件报送公安机关消防
下列选项中,属于挪用公款“归个人使用”的有()。 A.甲个人决定以单位名义将公
最新回复
(
0
)
