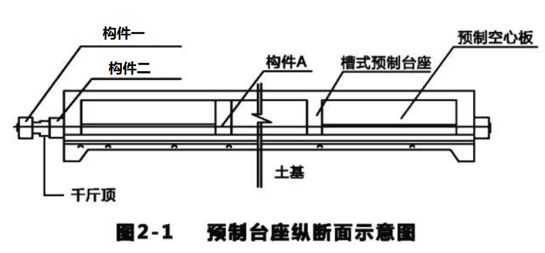

某公司承建一座城市桥梁工程。该桥上部结构为16×20m预应力混凝土空心板,每跨布

admin2022-08-02  30

问题 某公司承建一座城市桥梁工程。该桥上部结构为16×20m预应力混凝土空心板,每跨布置空心板30片。进场后,项目部编制了实施性总体施工组织设计,内容包括:(1)根据现场条件和设计图纸要求,建设空心板预制场。预制台座采用槽式长线台座,横向连续设置8条预制台座,每条台座1次可预制空心板4片,预制台座构造如图2-1所示。(2)将空心板的预制工作分解成①清理模板、台座,②涂刷隔离剂,③钢筋、钢绞线安装,④切除多余钢绞线,⑤隔离套管封堵,⑥整体放张,⑦整体张拉,⑧拆除模板,⑨安装模板,⑩浇筑混凝土,?养护,?吊运存放等12道施工工序,并确定了施工工艺流程如图2-2所示。(注:①~?为各道施工工序代号)(3)计划每条预制台座的生产(周转)效率平均为10天,即考虑各条台座在正常流水作业节拍的情况下,每10天每条预制台座均可生产4片空心板。(4)依据总体进度计划空心板预制80天后,开始进行吊装作业,吊装进度为平均每天吊装8片空心板。1.根据图2-1预制台座的结构型式,指出该空心板的预应力体系属于哪种型式?写出构件A的名称。2.指出构件一、构件二的名称,并说明张拉过程中两者之间的关系。3.写出图2-2中空心板施工工艺流程框图中施工工序B、C、D、E、F、G的名称。(选用背景资料给出的施工工序①~?的代号或名称作答)4.列式计算完成空心板预制所需天数。5.空心板预制进度能否满足吊装进度的需要?说明原因。6.写出工序④切除多余钢绞线是否能用电弧切割,若不能,请写出可以使用的机械设备。

选项

答案

解析 1.预应力体系属于先张法有粘结预应力体系;构件A为预应力筋(钢绞线)。
2.构件一为活动横梁,构件二为固定横梁,预应力筋张拉过程中应使活动横梁与固定横梁始终保持平行。
3.B-②刷涂隔离剂;C-⑤隔离套管封堵;D-⑦整体张拉;E-⑩浇筑混凝士;F-?养护;G-⑥整体放张。
4.该桥梁工程共需要预制空心板30×16=480片,按照“每10天每条预制台座可生产4片空心板”的要求,每天能生产预制空心板8×0.4=3.2片,所以共需天数480÷3.2=150天。因此共150天。
5.(1)不满足吊装进度。
(2)从第80天开始算,预制剩余天数:150-80=70天,吊装预制空心板需要天数为:480片÷8天/片=60天小于70天,因此不满足。
6.切除多余钢绞线不能用电弧切割。预应力筋宜使用砂轮锯或切断机切断。
