某公司承建一城市道路工程,道路全长 3000m,路面采用普通水泥混凝土路面。项目

admin2022-08-02  28

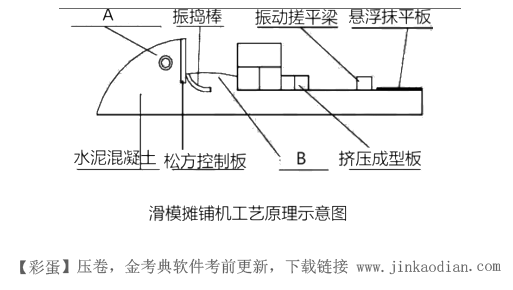

问题 某公司承建一城市道路工程,道路全长 3000m,路面采用普通水泥混凝土路面。项目部在路基正式压实前选取了 200m 作为试验段,通过试验确定了合适吨位的压路机和压实方式。工程施工中发生如下事件:事件一:对于路堑段,地下埋设有给水管道,作业人员采用机械开挖。开挖后,进行压实。项目技术负责人现场检查时发现压路机碾压时先高后低,先快后慢,先静后振,由路基中心向边缘碾压。技术负责人当即要求操作人员停止作业,并指出其错误要求改正。事件二:路基施工期间,有办理过征地手续的农田因补偿问题发生纠纷,导致施工无法进行,为此延误工期 20 天,施工单位提出工期和费用索赔。事件三:施工单位采用滑模摊铺机来施工该水泥混凝土路面。该机械施工原理图如图 3 所示。事件四:施工中发现,经过坍落度试验测定,发现坍落度较大,和易性较好。为保证工程质【问题】1.除确定合适吨位的压路机和压实方式外,试验段还应确定哪些技术参数?2.分别指出事件一种压实作业和开挖作业的错误之处并写出正确做法。3.事件二中,施工单位的索赔是否成立?说明理由。4.请指出事件三中 A 和 B 分别代表什么仪器。5.指出事件四中施工单位的错误做法并改正。

选项

答案

解析 1.(1)以便确定路基预沉量值。
(2)按压实度要求,确定压实遍数。
(3)确定路基宽度内每层虚铺厚度。
2.错误之处:对于路堑段,地下埋设有给水管道,作业人员采用机械开挖。
正确做法:在距管道边 1m 范围内应采用人工开挖。
错误之处:先高后低,先快后慢,由路基中心向边缘碾压。
正确做法:先低后高,先慢后快,直线段由路基边缘向中心碾压;曲线段由内侧向外侧碾压。
3.索赔成立。
理由:该事件是由办理过征地手续的农田因补偿问题发生纠纷,属于发包方原因引起。
4.A 为“螺旋布料机”标为,B 为振动仓。
5.错误做法:低频振动,低速度摊铺。
正确做法:低频振动,高速度摊铺。
转载请注明原文地址:https://tihaiku.com/jzgc/234326.html

最新回复(0)
