背景资料: 某水厂扩建,向社会公开招标,A 公司中标该水厂扩建工程,确定了水厂

admin2022-08-02  27

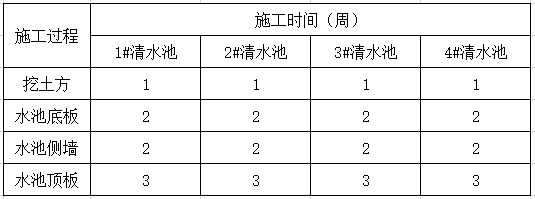

问题 背景资料:某水厂扩建,向社会公开招标,A 公司中标该水厂扩建工程,确定了水厂 4 座小清水池为本工程的施工重点。小清水池主要分项工程时间要求如下表。其中3#小清水池施工现场地面高程 25.5m,池体底板高程 20.3m,底板板厚 1m,设计水位高程29.2m,地下水稳定静水位 23.6m,因水厂地下构筑物及管线很复杂,设计要求降水形式为落底式隔水帷幕。工程结束后,对隔水帷幕提交了验收资料,验收资料包括:设计依据、技术要求,经审批的施工组织设计、施工方案以及执行中的变更单;测量放线成果和复核签证单;对周边基坑支护结构、周边地面、邻近工程和地下设施的变形记录。因本工程四个小清水池结构设计尺寸完全相同,所以施工单位在清水池池壁施工采用定型大模板,因定型模板较重,每次模板安装拆卸均采用 25t 汽车吊配合施工作业。池体顶板采用现浇支架法施工。清水池施工中,施工单位考虑了顶板混凝土的防裂措施,要求顶板支架拆除时,混凝土强度需要达到设计规定的混凝土强度。清水池全部施工完毕后,进行了满水试验,试验过程中未出现任何异常现象,试验合格后进行水池回填。问题1、根据背景中给出的清水池施工时间,绘制横道图,并计算清水池施工总工期。2、水池顶板内模与支架拆除注意事项。3、简述满水试验流程4、简述隔水帷幕按结构形式的分类有哪些

选项

答案

解析 1、第一步,先求出流水步距:第二步,求施工总工期:(1+2+2)+12=17d第三步,绘制横道图:2、内模板与支架拆除注意事项:1)先进行通风。2)池内照明采用低压灯(36v)。3)拆除现场应设作业区,其边界设警示标志并由专人值守,非作业人员严禁入内。4)拆除采用机械作业时应由专人指挥。5)拆除应按施工方案或专项方案要求由上而下逐层进行,严禁上下同时作业。6)严禁敲击、硬拉模板、杆件和配件。7)严禁抛掷模板、杆件、配件。8)拆除的模板、杆件、配件应分类码放。3、满水试验流程:试验准备→水池注水→水池内水位观测→蒸发量测定→整理试验结论。4、隔水帷幕按结构形式可以分为:独立式隔水帷幕,嵌入式隔水帷幕、支护结构自抗渗式隔水帷幕。
转载请注明原文地址:https://tihaiku.com/jzgc/234263.html

最新回复(0)
