背景资料: 某城市道路有一座分离式隧道,左线起止桩号为 ZK3+640~
背景资料: 某城市道路有一座分离式隧道,左线起止桩号为 ZK3+640~
admin
2022-08-02
75
问题

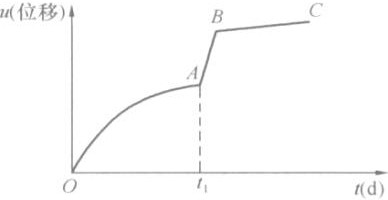

背景资料: 某城市道路有一座分离式隧道,左线起止桩号为 ZK3+640~ ZK4+560,右线起止桩号为 YK3+615~YK4+670,进出口段为浅埋段,Ⅳ级围岩。 该隧道进洞处采用浅埋暗挖法施工,施工单位要求提前进行预支护建设,开挖时尽量减少对围岩的扰动,开挖后及时施作初期喷锚支护,严格按规范要求进行量测,并适时对围岩施作封闭支护。施工监控量测得出的位移-时间关系曲线如下图。
图位移-时间曲线示意图 施工单位项目部实行安全责任目标管理,决定由专职安全员对隧道的安全生产全面负责。爆破施工前,招聘了 8名员工,并立即由专职安全员进行培训,经项目部考核合格后安排从事爆破作业。 工程施工完成并达到下列基本条件后,建设单位组织了竣工验收:①施工单位已完成工程设计和合同约定的各项内容;②监理单位出具工程质量评估报告;③设计单位出具工程质量检查报告;④工程质量检验合格,检验记录完整;⑤ 已按合同约定支付工程款。问题:1.施工单位对隧道的进洞口施工要求体现了浅埋暗挖法的哪些基本原则2.图中的时间点 t1表明当时围岩和支护已呈什么状态此时在现场应采取哪些措施3.指出施工单位在施工安全管理方面的错误做法并改正。4.补充工程竣工验收基本条件中所缺内容(至少写出四条)。
选项
答案
解析
1.施工单位对隧道的进洞口的施工要求体现的浅埋暗挖法的基本原则:管超前、严注浆、短开挖、强支护、快封闭、勤量测。
2.图中的时间点 t1表明当时围岩和支护已呈不稳定状态。此时在现场应采取的措施: 密切监视围岩动态,并加强支护,必要时暂停开挖。
3.①错误做法一:由专职安全员对隧道的安全生产全面负责。
正确做法:应由项目经理对隧道的安全生产全面负责。
②错误做法二:由专职安全员对新员工进行培训,经项目部考核合格后安排从事爆破作业。
正确做法:所有新员工要经过三级安全教育,还要经过专业培训,并取得爆破作业资格。
4.工程验收基本条件所缺内容如下:
(1)有工程使用的主要建筑材料、建筑构配件和设备的进场试验报告,以及工程质量检测和功能性试验资料;
(2)有完整的技术档案和施工管理资料;
(3)有勘察、设计、施工、监理等单位分别签署的质量合格文件;
(4)有施工单位签署的工程质量保修书;
(5)建设主管部门及工程质量监督机构责令整改的问题全部整改完毕;
(6)法律、法规规定的其他条件。
转载请注明原文地址:https://tihaiku.com/jzgc/234173.html
本试题收录于:
二建市政工程实务题库二级建造师分类
二建市政工程实务
二级建造师
相关试题推荐
用户申请用电时,应向供电企业提供用电工程项目批准的文件及有关的用电资料包括(
特种设备出厂时,应当随附安全技术规范要求的资料有( )。A.设计文件 B.产
机电工程项目单机试运行前提供的相关资料和文件有( )。A.试运行方案 B.安
管道工程施工测量的准备工作不包括( )。A.熟悉设计图纸资料 B.勘察施工现
关于施工技术资料管理的说法,正确的有( )。A.施工技术资料不得擅自修改,更不
电梯安装前,安装单位书面告知应提交的资料包括( )等。A.安装监督检验约请书
压力容器制作与安装中,应保存3年的资料有( )。A.焊接工艺评定报告 B.预
电气的交接试验注意事项包括( )。A.成套设备宜分离开来单独进行耐压试验 B
下列石化设备中,不属于分离设备的是( )。A.洗涤器 B.蒸发器 C.集油
特殊建设工程消防工程验收中,建设单位申请消防验收应当提供的资料不包含( )。A
随机试题
Myneighborshavepaintedtheirhouses,______,ofcourse,makesmyhouselooks
依法必须进行招标的项目,招标人应当自确定中标人之日起()时间内,向有关行政监
发、承包双方在工程质量保修书中约定的建设工程的保修范围包括()。A.地基基础
维生素D缺乏性佝偻病激期的主要临床表现是A.肌肉松弛 B.多汗、低热 C.睡
土地征用费属于项目总投资中的()。A.预备费 B.工程费用 C.工程其他费
近年来我国政府采取的有利于扩大股票需求的措施有()。 Ⅰ.成立中外合资基金公
《变电运维管理规定第21分册端子箱及检修电源箱运维细则》:在对变电站进行全面巡视
战略环境影响评价具有的特点有( )。A.低层次性 B.是贯彻可持续性和预防性
机电安装工程保修期自()之日起计算。A.合同约定工程完工 B.竣工验收合
下列不符合谵妄特点的是A.意识模糊 B.言语杂乱 C.躁动不安 D.感觉错
最新回复
(
0
)
