某施工单位与建设单位按《建设工程施工合同(示范文本)》签订了固定总价施工承包合同
某施工单位与建设单位按《建设工程施工合同(示范文本)》签订了固定总价施工承包合同
admin
2022-08-02
26
问题

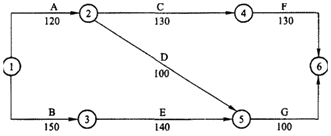

某施工单位与建设单位按《建设工程施工合同(示范文本)》签订了固定总价施工承包合同,合同工期390d,合同总价5000万元。施工前施工单位向工程师提交了施工组织设计和施工进度计划(如下图),并得到监理工程师的批准。
施工进度计划(单位:d)工程施工时遇到如下事件:事件一:A工作施工时遇到图纸未标明的地下障碍物,清除障碍物用了10天。事件二:B工作施工时基坑边坡支撑失稳,重新加固导致该工作延误3天。事件三:C工作施工时遇到百年一遇的大雨,导致停放在施工现场的工程材料损失4万元,工期延误3天。事件四:施工中原材料价格上涨,超出合同5万元。问题:1.按照施工进度计划,确定该工程的关键线路和计算工期,并说明按此计划该工程能否按合同工期要求完工。2.对于施工过程中发生的事件,施工单位是否可以获得工期和费用补偿?分别说明理由。3.施工单位租赁土方机械用于工作A、B,日租金为1500元/d,则施工单位可以得到的土方租赁机械的租金补偿费用是多少?为什么?
选项
答案
解析
1.关键线路:①→③→⑤→⑥(或B→E→G),计算工期为390d,按此计划可以按合同工期要求完工。2.事件一:不能获得工期补偿,但可以获得费用补偿。
理由:不能获得工期补偿,因为工作A是非关键工作,延期没有超过该工作总时差10d;可以获得费用补偿,因为图纸未标明的地下障碍物属于建设单位应承担的风险。
事件二:不能获得工期和费用补偿。
理由:因为基坑边坡支撑失稳属于施工单位施工方案有误,应由施工单位承担该责任。
事件三:可以获得工期补偿,可以获得费用补偿。
理由:可以获得工期补偿,因为百年一遇的大雨属于不可抗力,虽然C工作是非关键工作,但是C工作总时差已在A工作用完,此时总时差为0;费用索赔成立,因为停放在施工现场的工程材料损失应由建设单位承担。
事件四:不能获得工期和费用补偿。
理由:不能获得工期补偿,因为原材料价格上涨没有影响工期;不能获得费用补偿,因该工程施工合同是固定总价合同,物价上涨风险应由施工单位承担。
3.施工单位应得到10d的租金补偿,补偿费用为10×1500=1.5(万元)。
理由:因为工作A的延长导致该租赁机械在现场的滞留时间增加了10d,而工作A的延长是由建设单位原因引起的;工作B不予补偿,因为工作B的延误是由施工单位原因引起的。
转载请注明原文地址:https://tihaiku.com/jzgc/234149.html
本试题收录于:
二建市政工程实务题库二级建造师分类
二建市政工程实务
二级建造师
相关试题推荐
某厂的机电安装工程由A安装公司承包施工,土建工程由B建筑公司承包施工。A安装公司
某建设单位新建超高层传媒大厦项目,对其中的消防工程公开招标,且其中变配电房和网络
某工业项目建设单位通过招标与施工单位签订了施工合同,合同内容包括设备基础、设备钢
某安装公司承包2×200MW火力发电厂1号机组的机电安装工程,主要施工内容包括锅
建设单位通过招标与施工单位签订了某工业项目的施工合同,主要工作内容包括设备基础、
某机电安装公司承包了北方干旱地区某厂的一项机电项目的技术改造工程,合同工期120
A公司中标某厂生产线的机电设备安装工程,合同期10个月,工程价款以实际工程量乘以
某公司中标一新建化工项目(A标段)。A标段施工内容包括工艺设备安装,工艺管道安装
某电力工程公司项目部承接了一个光伏发电工程施工项目,光伏发电工程位于某工业园区1
西北某地一大型炼钢厂,由国家和民营企业共同投资兴建。建设初期,建设单位拟定由中央
随机试题
PASSAGETWO[br]WhatarethenamesofMandy’schildrenfromtheoldesttothey
ThereisnearlyeverythingonsalesateBay,andevenhumankidneyisallowed.[
()是输送车从混凝土搅拌站(工厂)装人已拌好的混凝土,在行驶中,拌筒以1~3r
下列不属于抑酸药的是A.丙谷胺 B.阿托品 C.奥美拉唑 D.碳酸氢钠
患者,女,65岁。患慢性支气管炎、肺气肿10年。1天前于剧咳后突感右侧胸痛,呼吸
某上市公司2013年12月31日一项固定资产账面价值为100万元,截至2013年
电站汽轮机主要由( )等组成。A.汽轮机本体 B.蒸汽系统设备 C
某建筑设置的灭火器型号为MFT50,下列对该灭火器的类型、规格的说法中正确的是(
证券投资分析的基本的分析流派有()。 A.基本分析流派B.技术分析流派
关于民事诉讼程序中的法律文书,下列哪些表述是正确的是哪一个?A.裁定主要适用于程
最新回复
(
0
)
