某施工单位承接了某市一座双向四车道分离式隧道施工,单洞设计为 9.75×5m,坡
某施工单位承接了某市一座双向四车道分离式隧道施工,单洞设计为 9.75×5m,坡
admin
2022-08-02
48
问题

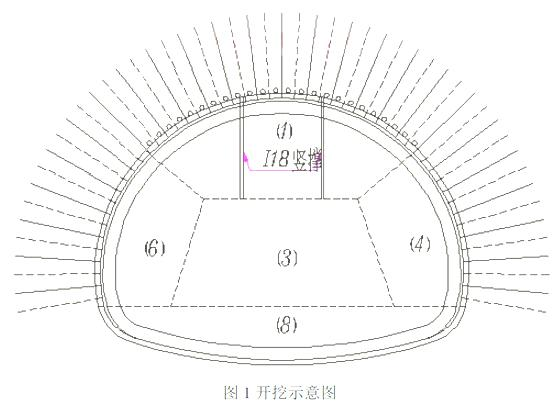

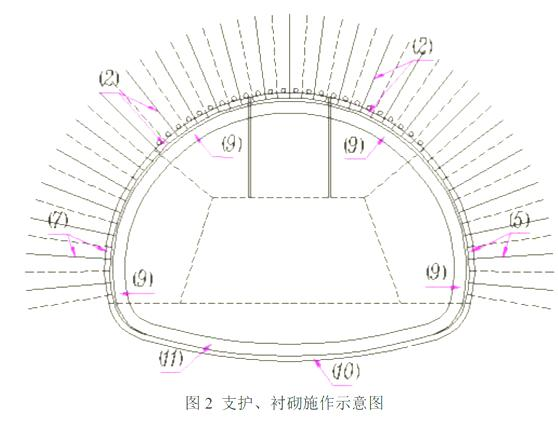

某施工单位承接了某市一座双向四车道分离式隧道施工,单洞设计为 9.75×5m,坡度 17.22‰,围岩稳定性差。施工单位在施工组织设计中拟采用浅埋暗挖法施工左线隧道,施工工序划分如图 1、图 2 所示,并进行相关监控量测动态指导设计与施工,监测项目有杆轴力和拱顶下沉,当初期支护完工后及时施作二次衬砌。同时针对该段软弱围岩采用的浅埋暗挖法施工,提出了“快封闭、勤测量”的基本原则。
【问题】1.根据图 1 和图 2,写出本工程所用开挖方法的具体名称、并写出该开挖工法所适用隧道的最大跨度及防水效果好坏。2.分别给出(1)→(8)、(9)→(11)的施工顺序。3.补充本工程的监控量测项目。4.本工程二次衬砌施作时机是否合理?说明理由。5.本工程浅埋暗挖法的施工原则是否完整,若不完整请补充。
选项
答案
解析
1.开挖方法名称:环形开挖预留核心土法。
最大跨度:12m;防水效果好。
2.(1)→(8)的施工顺序:(1)→(2)→(6)→(7)→(4)→(5)→(3)→(8)。
(9)→(11)的施工顺序:(10)→(11)→(9)。
3.监控量测项目还有:拱顶下沉;净空收敛;地下水位;隧道内观测;地表沉降;地下管线沉降;建筑物沉降;建筑物倾斜;围岩压力;岩体垂直、水平位移;衬砌应力应变。
4.二次衬砌施作时机不合理。
理由:二次衬砌施作应待初期支护变形基本稳定,防水隔离层施工完成后再进行。
5.本工程浅埋暗挖法施工原则的不完整。
应补充:管超前、严注浆、短开挖、强支护。
转载请注明原文地址:https://tihaiku.com/jzgc/234094.html
本试题收录于:
二建市政工程实务题库二级建造师分类
二建市政工程实务
二级建造师
相关试题推荐
制定绿色施工管理制度,负责绿色施工的组织实施,是( )的绿色施工职责。A.建设
在消火栓系统施工中,消火栓箱体稳固的紧前工序是( )。A.立管、支管安装 B
影响工程项目施工质量的环境因素不包括( )。A.工程技术环境 B.工程社会环
应纳入施工单位危大工程安全管理档案的资料中,不包括( )。A.专项施工方案
以下专业安装工程若具有独立施工条件或使用功能时,允许单独划分为一个或若干个子单位
曳引式电梯施工程序中,轿厢组装的紧前工序是( )。A.交接检验 B.轨道安装
现场质量检查的方法中,( )是通过实测数据与施工规范、质量验收标准的要求及允许
下列属于施工分包合同变更形式的是( )。A.国家新法规 B.工程变更指示
下列与机电工程施工项目技术交底的层次、阶段及形式无关的是( )。A.工程规模
下列施工内容中,属于特种设备监督检查范围的是( )。A.电梯安装 B.起重机
随机试题
Ihaveafriendwhoputhercareeronholdaftershegotmarriedandhadchi
A.mg B. C. D.
( )登记资料是指涉及国家安全、军事设施等单位的土地登记资料内容。A.特殊
计算工业中间投人的具体方法是正算法和倒算法两种。( )
水泵扬程的常用单位是()。 AmH2O BPa CmmHg D
有一建设单位不见城乡规划行政主管部门来人调查和来通知约见谈话,突然接到一纸行政处
可转换公司债券相当于这样一种投资组合:投资者持有1张与可转债相同利率的普通债券
国债*的凸性大于国债Y,那么债券价格和到期收益率的关系为()。A.若到期收益率
关于总平面布置原则的说法,正确的有()。A.满足施工进度、方法、工艺流程及施工
当协商和调解不成时,国际工程承包合同争议解决的常用方式是()。A.协商解决
最新回复
(
0
)
