【背景资料】某施工单位承接了一 4×20m简支梁桥工程。桥梁采用扩大基础,墩身平

admin2022-08-02  36

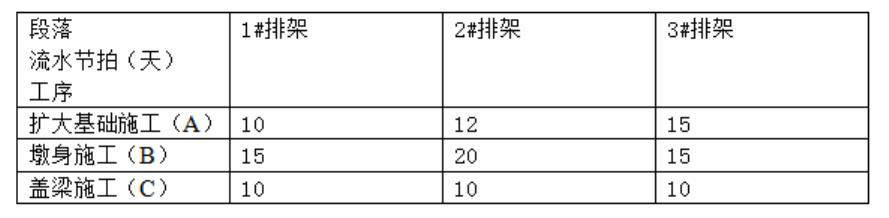

问题 【背景资料】某施工单位承接了一 4×20m简支梁桥工程。桥梁采用扩大基础,墩身平均高  10m。项目为单价合同,且全部钢筋由业主提供,其余材料由施工单位自采或自购。在离本工程不远的江边有丰富的砂源,经检验,砂的质量符合要求。项目部拟就 1#~3#排架组织流水施工,各段流水节拍见下表:表 1各段流水节拍(注:表中排架由基础、墩身和盖梁三部分组成)根据施工组织和技术要求,基础施工完成后至少 10天才能施工墩身。施工期间,还发生了如下事件:事件 1:在桥梁基础开挖完成后,施工项目负责人组织施工人员、质检人员对槽基几何尺寸和标高等项目进行了检查和验收,随即进入下一道工序。事件 2:施工单位准备开始墩身施工时,由于供应商的失误,将一批不合格的钢筋运到现场,致使墩身施工推迟了 10天开始,承包人拟就此向业主提出工期和费用索赔。事件 3:为加强成本管理,项目部编制了成本管理流程如下;成本预测、成本控制、成本计划、成本分析、成本考核、成本核算。事件 4:施工单位经监理工程师批准后将部分盖梁工作分包给 B公司,监理工程师在验收时发现部分盖梁工程不合格,要求施工单位返工处理。施工单位以监理工程师批准分包为由,认为应由 B公司负责,与自己无关。【问题】1.计算排架施工的流水工期(列出计算过程),并绘制流水横道图。2.事件 1中,请指出隐蔽工程检查检查方式的错误之处并改正。3.针对事件 2,承包人是否可以提出工期和费用索赔?说明理由。4.请指出事件 3中的正确的成本管理流程程序。并指出成本预测在成本管理中的作用。5.事件 4中,施工单位的说法是否正确?说明理由。

选项

答案

解析 1.2.施工项目负责人组织施工人员、质检人员进行了检查和验收错误,还应请监理工程师、建设单位代表、设计人员参加。3.可以。因为首先造成墩身施工推迟是由于业主的原因,而且该推迟会使工期延长,并会带来任运、设备的窝工,所以承包人可以提出工期和费用索赔。4.成本管理流程如下:成本预测-成本计划-成本控制-成本核算-成本分析-成本考核。成本预算是施工项目成本决策与计划的依据。成本预测的目的,一是为挖掘降低成本的潜力指明方向,作为计划降低成本决策的参考;二是为施工单位内部各责任单位降低成本指明途径,作为编制增产节约计划和制定降低成本措施的依据。5.不正确。履行分包合同时,承包人应当就承包项目向发包方负责;分包人就分包项目向承包人负责;因分包人过失给发包方造成损失,承包人承担连带责任。
转载请注明原文地址:https://tihaiku.com/jzgc/233988.html

最新回复(0)
