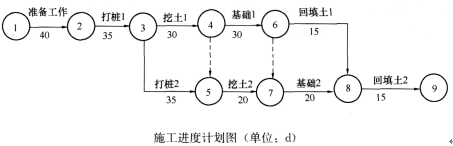

某市政工程,业主与监理、施工单位分别签订了工程监理合同和工程施工合同。施工单位编制的进度计划符合合同工期要求,并得到了监理工程师批准。进度计划如下图所示:施工过程中,发生了如下事件:事件一:由于施工方法不当,打桩1工程施工质量较差,补桩用去20万元,且打桩1作业时间由原来的35d延长到45d。事件二:挖土2作业过程中,施工单位发现一个勘察报告未提及的大型暗浜,增加处理费用2万元,且作业时间由原来的20d增加到25d。事件三:基础2施工完毕后,施工单位为了抢时间,自检之后,马上进行回填土2施工。回填土2施工到一半时,监理工程师要求挖开重新检查基础2质量。问题1.计算网络计划总工期,并写出网络计划中的关键工作。2.事件一、事件二发生后,施工单位可索赔的费用和工期各为多少?说明理由。3.事件三中,监理工程师要施工单位挖开回填土进行基础检查的理由是什么?
选项
答案
解析
1.
计划总工期:170d。
本网络计划的关键工作是:准备工作、打桩1、挖土1、基础1、基础2、回填土2
(①→②→③→④→⑥→⑦→⑧→⑨)。
【考点解析】用加法求出工期最长的工作路线,即为该工程的关键路线,关键路线经过的工作即为关键工作,最长工期即为总工期。
2.
事件一:工期不可索赔;费用不可索赔。
原因:施工方法不当导致,是施工单位责任。
事件二:费用可索赔2万元;工期不可赔偿。
原因:事件发生是由于勘察报告不正确,属建设单位责任。挖土2不在关键线路上,作业时间延长时间没有超过总时差,没能影响总工期。
【考点解析】本题的解题依据是考试用书2K320012施工合同索赔中的有关论述。
3. 隐蔽工程隐蔽前,施工单位应通知监理单位检查验收,未经监理工程师签字(同意或确认),施工单位不得进行下一道工序施工,监理工程师有权要求施工单位挖开回填土检查。
【考点解析】监理人员对所有的隐蔽工程在进行隐蔽以前进行检查和办理签证,对重点工程由监理人员驻点跟踪监理,签署重要的分项、分部工程和单位工程质量评定表;凡被下道工序、部位所隐蔽的,在隐蔽前必须进行质量检查,并填写隐蔽工程检查验收记录。隐蔽检查的内容应具体,结论应明确。验收手续应及时办理,不得后补。需复验的要办理复验手续。
转载请注明原文地址:https://tihaiku.com/jzgc/233600.html
本试题收录于:
二建市政工程实务题库二级建造师分类
二建市政工程实务
二级建造师
相关试题推荐
设备开箱检查的参加单位不包括( )。A.建设单位 B.设计单位 C.监理单
下列关于洁净空调工程施工技术要求说法正确的有( )。A.风管连接处采用硬质法兰
成本控制的依据是()A.投标文件 B.合同文件 C.成本计划 D.进度报告
某机电设备安装公司中标一项中型机电设备安装工程,并签订了施工承包合同。工程的主要
某机电安装工程由业主邀请同行业有业绩的A、B、C、D、E、F六家施工单位进行机电
某私营业主投资建设某工程,邀请同行业有类似业绩的A、B、C、D、E、F六家施工单
建筑智能化工程一般由工程承包方负责工程施工图纸的( )设计。A.初步 B.扩
自动化仪表工程施工程序中,仪表管道安装后的试验内容有( )。A.仪表电源设备试
《钢结构工程施工质量验收规范》规定,低合金结构钢在环境温度低于( )时,不应进
单位工程施工组织设计由( )审批。A.施工单位技术负责人 B.施工单位项目负
随机试题
Theterm"cultureshock"hasalreadybeguntocreepintothepopularvocabul
路堑高边坡专项风险评估可分为施工前专项评估和施工过程专项评估。下列路堑高边坡施工
下列选项中,易伤津耗气的邪气是A.风 B.寒 C.暑 D.湿 E.燥
A.寒湿阻络证 B.血脉瘀阻证 C.湿热毒盛证 D.气阴两虚型 E.热毒
抗菌药物进行分级管理可分为( )。A.2类 B.3类 C.4类 D.5类
从所给的四个选项中,选择最合适的一个填入问号处,使之呈现一定的规律性( )。
借款需求与还款能力和风险评估紧密相连,是决定贷款期限、利率等要素的重要因素。(
“长江公司收到甲公司投入资金100万元存入银行”此项业务中,借方科目应为(
银行承兑汇票的承兑银行,应当按照票面金额向出票人收取()的手续费。A:千分之一
下列资源属于国家所有的是()。A.农村宅基地 B.某城市住宅小区土地 C.自
最新回复
(
0
)
