案例三 【背景资料】 某小型水库除险加固工程的主要建设内容包括,土坝坝体加高

admin2022-08-02  58

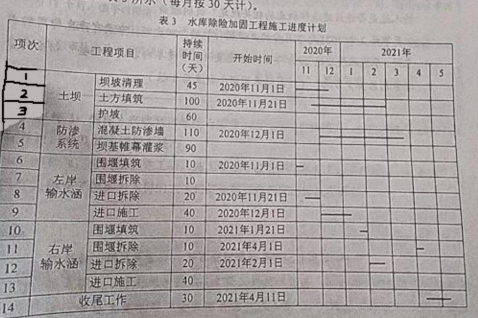

问题 案例三【背景资料】某小型水库除险加固工程的主要建设内容包括,土坝坝体加高培厚、新建坝体防渗系统、左岸和右岸输水涵进口拆除重建。依据《水利水电工程标准招标文件》编制招标文件。发包人 与承包人签订施工合同约定:(1)合同工期为210天,在一个非汛期完成;(2)签订合同价A为680万元;(3)工程预付款为签约合同价的10%,开工前一次性支付,按R = C ? F1S(F2?F1)S(其中 F2=80%,F1=20%)扣回;(4)提交履约保证金,不扣留质量保证金。当地汛期为 6-9月份,左岸和右岸输水涵在非汛期互为导流;土石土方填筑按均衡施工安排,当其完成工作量达到 70%时开始实施土坝护坡;防渗系统应在 2021 年 4 月 10 日(含)前完成,混凝土防渗墙 和坝基帷幕灌浆可搭接施工,承包人编制的施工进度计划如表 3 所示(每月按 30 天计)。;表 3 水库除险加固工程施工进度计划工程施工过程中发生如下事件:事件1:工程实施到第3个月时,本工程的项目经理调动到企业任另职,此时承包人向监 理人提交了更换项目经理的申请。拟新任本工程项目经理人选当时正在某河湖整治工程任项目经理,因建设资金为落实导致该河道整治工程施工暂停已有 135 天,河道整治工程的建设单位 同意项目经理调走。事件 2:由于发包人未按期提供图纸,导致混凝土防渗墙推迟10天开始,承包人按监理人的指示采取赶工措施保证周期按期完成,截至 2021 作2月份,累计已完成合同额442万元;3月份完成合同额87万元,混凝土防渗墙的赶工费用为5万元,且无工程交更及根据合同应增 加成减少金额。承包人按合同约定向监理人提交了2021年3月份的进度付款申请单及相应的支持性证明,【问题】1 根据背景资料,分別指出表 3 中土坝护坡的开始时间,坝基帷幕灌浆的最迟开始时间,左岸输水涵围堰折除的结束时间,右岸输水涵进口施工的开始时间2.指出并改正事件 1 中承包人更换项目经理做法的不妥之处,3.根据《注册建造师执业管理办法(试行)》,事件 1 中拟新任本工程项目经理的人选是否违反建造师执业的相关规定?说明理由。4.计算事件 2 中 2021 年 3 月份的工程预付款的扣回金额,除没有产生费用的内容外,承包人提交的 2021 年 3 月份进度付款中清单内容还有哪些?相应的金额分别为多少万元?(计算结果保的小数点后 1 位)。

选项

答案

解析 1.土坝护坡的开始时间:2021年2月1日;
坝基帷幕灌浆的最迟开始时间:2021年1月11日;
左岸输水涵围堰拆除的结束时间:2021年1月20日;
右岸输水涵进水口施工的开始时间:2021年2月21日。
2.不妥之处:本工程的项目经理调动到企业任另职,此时承包人向监理任提交了更换项目经理的申请。
改成:承包人更换项目经理应事先征得发包人同意,并应在更换 14 天前通知发包人和监理人。
3.不违反建造师执业相关要求。
理由:根据注册建造师不得同时担任两个及以上建设工程施工项目负责人。发生下列情形之一的除外:因非承包方原因致使工程项目停工超过 120 天(含),经建设单位同意的。
本题中是由于建设资金未落实导致的暂停,且已有 135 天超过了 120 天,并且已经争得了该工程建设单位的同意,故满足规定要求。
4.(1)A=680×10%=68.0 万元;
根据预付款扣回公式求得:R2=68×(442-20%×680)/(80%×680-20%×680)=51.0 万
元;
R3=68×(442+87+5-20%×680)/(80%×680-20%×680)=66.3 万元;
因为 66.3 万元小于 68 万元,所以 3 月份的工程预付款扣回金额为:66.3-51.0=15.3 万
元。
(2)申请单中还包括:截至本次付款周期末已经实施工程的价款,变更金额、索赔金额、
应扣减的质量保证金、根据合同应增加和扣减的其他金额
(3)截至本次付款周期末已经实施工程的价款为 87.0 万元;变更金额、应扣减的质量保
证金、根据合同应增加和扣减的其他金额为 0.0 万元;索赔金额为 5.0 万元。
