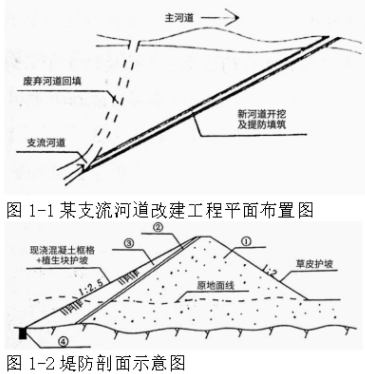

案例一 【背景资料】 某支流河道改建工程主要建设项目包括:5.2m 新河道开

admin2022-08-02  69

问题 案例一【背景资料】某支流河道改建工程主要建设项目包括:5.2m 新河道开挖、新河道堤防填筑、废弃河道回填等,其工程平面布置示意图如图 1-1 所示。堤防采用砂砾石料填筑,上游坡面采用现浇混凝土框格+植生块护坡,上游坡脚设置现浇混凝土脚槽,下游坡面采用草皮护坡,堤防剖面示意图如图 1-2 所示。事件 1:支流河道常年流水。改建工程开始施工前,施工单位编制了施工导流方案,确定 本改建工程分两期施工,在新河道进口和出口处各留一道土埂作为施工围堰,并根据施工期相应河道洪水位对土埂顶高程进行了复核等。事件 2:现浇混凝土采用自建拌合站供应。施工单位根据施工进度安排,计算确定高峰月混凝土浇筑强度为 12000m3,并按每天生产 20 小时,每月生产 25 天计算拌合站所需生产能力, 计算公式为 P=KhQm/(MN),Kh=1.5。事件 3:堤防填筑时,发现黏土含水量偏大,监理工程师要求施工单位采取措施降低黏性 土料含水量。施工单位轮换掌子面开采,检测发现黏性土料含水量扔达不到要求。【问题】1.根据背景资料,分别确定一期施工和二期施工的建设项目;指出新河道进口和出口土埂土顶高程复核时所采用的相应水位;说明开始截断(或回填)支流河道应具备的条件。2.指出图1-2中堤防采用的防渗型式;写出图 1-2 中①、②、③、④所代表的构造名称。3.指出事件2公式中P、 Kh、Qm所代表的含义,计算拌和站所需的生产能力,并判别拌和站的规模。4.事件3中,为降低黏性土料的含水量,除轮换掌子面外,施工单位还可采取哪些措施?

选项

答案

解析 1.(1)一期施工的建设项目:5.2km新河道开挖、新河道堤防填筑;一期施工的建设项目:废弃河道回填。
(2)新河道进口和出口土埂围堰高程复核时所采用的相应水位:进口(出口)水位高程、波浪爬高、安全超高。
(3)开始截断支流河道应具备的条件:新建河道已经满足通水要求,新建堤防满足防洪要求。
2.(1)堤防采用的防渗型式:斜墙式;
(2)①堆石体、②反滤层、③黏土斜墙、④现浇混凝土脚槽。
3.(1)式中P代表混凝土系统所需小时生产能力(m3/h );Qm代表高峰月混凝土浇筑强度(m3/ 月); Kh 代表时不均匀系数,一般取1.5。
(2)P=1.5×12000/(20×25)=36m3/h,其规模为小型。
4.为降低黏性土料的含水量,除轮换掌子面外,施工单位还可一方面应改善料场的排水条件和采取防雨措施,另一方面需将含水量偏高的土料进行翻晒处理,使土料含水量降低到规定范围再开挖。
