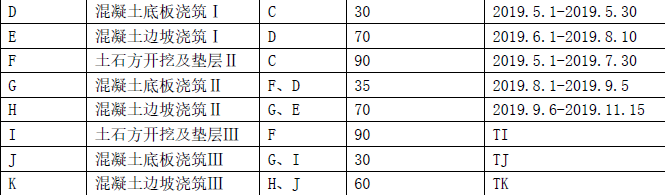

某引水渠工程主要作业内容包括:土石方开挖及垫层,混凝土底板浇筑,混凝土边坡浇筑等

admin2022-08-02  37

问题 某引水渠工程主要作业内容包括:土石方开挖及垫层,混凝土底板浇筑,混凝土边坡浇筑等工作。合同工期为18 个月(每个月按照30 天计,下同),合同约定于2018 年10 月1 日工程开工。在工程实施过程中发生如下事件:事件一:承包人依照合同工期及约定编制了进度计划并报监理单位批准。监理单位批准后的部分项目进度计划见下表(不考虑间歇时间)。事件二:F 工作的实际进度如下表3:F 工作实际进度注:本表中的时间按网络图要求标注,如20 天是指F 工作开始后的第20 天末。事件三:合同双方义务条款中,部分内容包括:①组织分部工程验收;②组织设计交底;③组织召开审查论证;④负责提供测量基准点、基准线和水准点及其相关资料;⑤提交预付款保函;⑥工程完工前工程的照管;⑦负责施工场地周边生态保护;事件四:为了防止出现冷缝,在进行浇筑前施工方制定了避免冷缝的专项方案,最终决定以增加运输车辆的方法增强浇筑运输能力。但因天气原因的影响,导致行车缓慢,在进行混凝土边坡浇筑Ⅱ工作时仍出现了冷缝。施工单位立即改变方案并对出现冷缝部位进行了处理。1.根据事件一,指出进度计划表中TI、TJ、TK 所代表的工作起止时间。2.根据事件二,计算F 工作在第80 天末,计划应完成的累计工作量(万元),实际已完成的累计工作量(万元),分别占F 工作计划总工程量的百分比;实际比计划超额(或拖欠)工作量占F 工作计划总工程量的百分比,以及工作量。3.合同双方义务条款中,属于承包人的义务有哪些?4.除了事件中提到的方法,施工单位还可以采取哪些措施避免出现冷缝?出现冷缝后应如何处理?

选项

答案

解析 1.TI:2019.8.1-2019.10.30;
TJ:2019.11.1-2019.11.30;
TK:2019.12.1-2020.1.30。

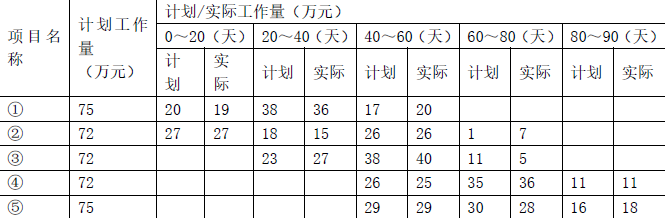

2.(1)在第80 天末:计划应完成的累计工作量为(20+27)+(38+18+23)+(17+26+38+26+29)
+(1+11+35+30)=339 万元,占计划总工作量:339÷(75×2+72×3)=339÷366=92.62%;
实际累计工作量为(19+27)+(36+15+27)+(20+26+40+25+29)+(7+5+36+28)=340 万元,占计划总工作量:340÷(75×2+72×3)=92.90%;
(2)实际比计划超前工作量占计划总工作量:92.90%-92.62%=0.28%;实际比计划超前工作量为340-339=1 万元。
3.③⑤⑥⑦
4.(1)除了增大浇筑运输能力外还可以①改变分块尺寸和铺层厚度;②考虑改变浇筑方法,将平浇法改变为斜层浇筑或台阶浇筑;③使用缓凝剂。
(2)清除老混凝土面浮渣,并凿毛,用压力水冲洗,再铺一层2~3cm 的水泥砂浆,然后浇筑。
转载请注明原文地址:https://tihaiku.com/jzgc/232916.html

最新回复(0)
